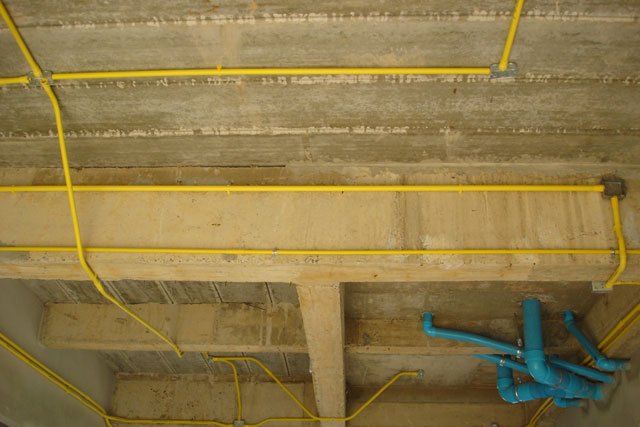

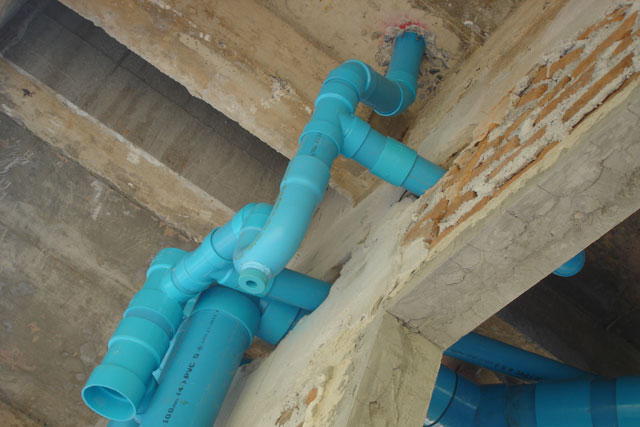

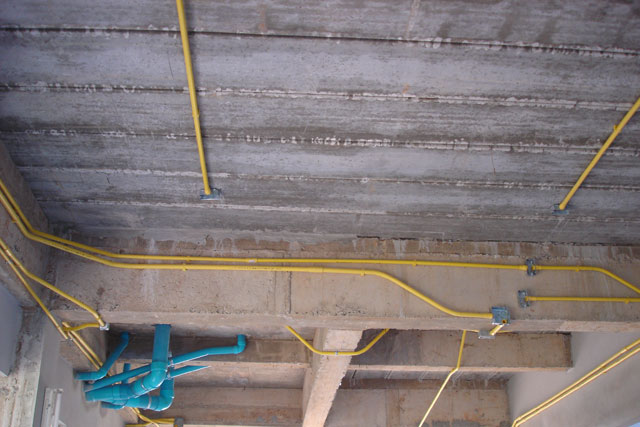

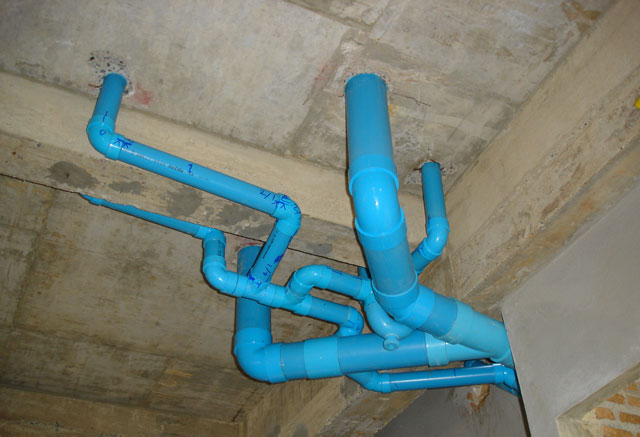

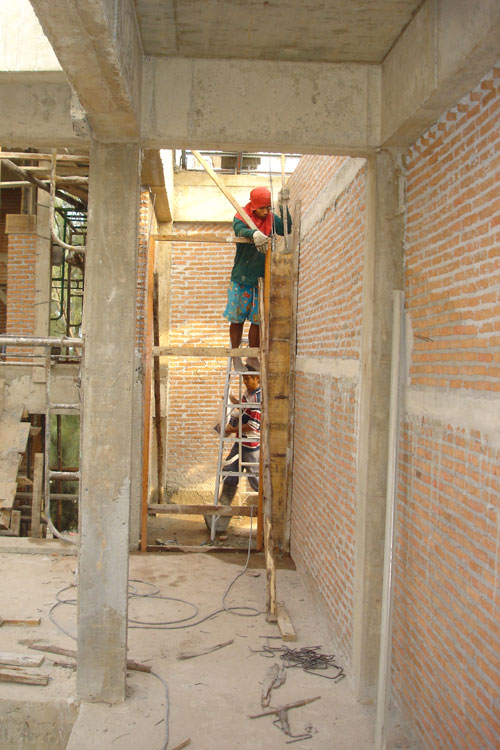

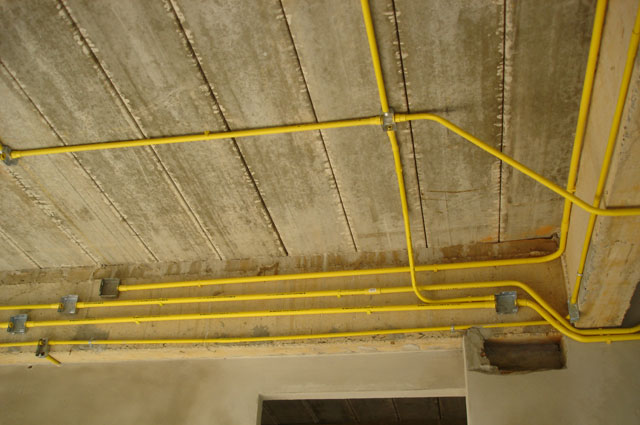

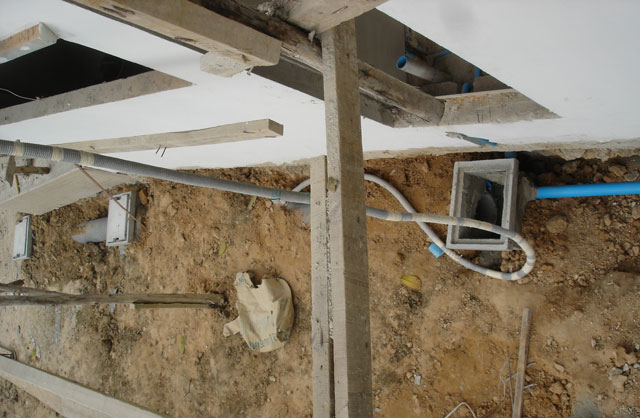

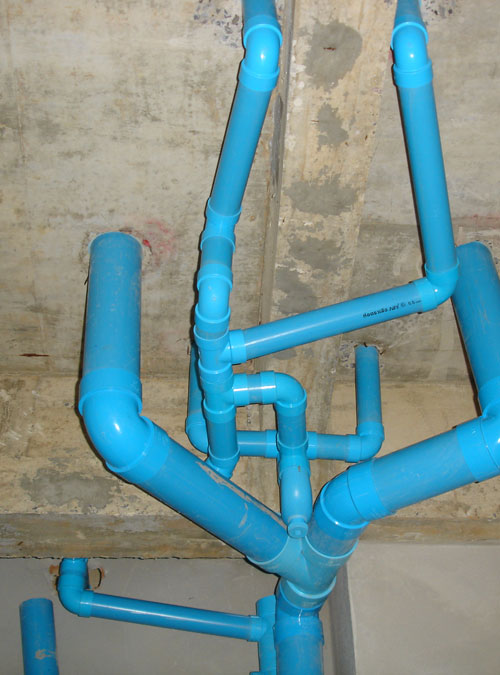

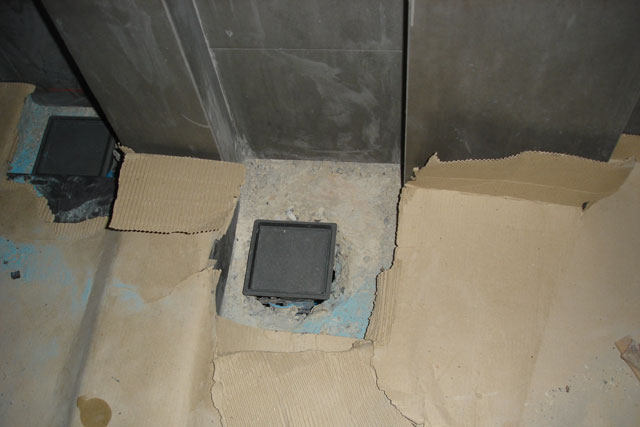

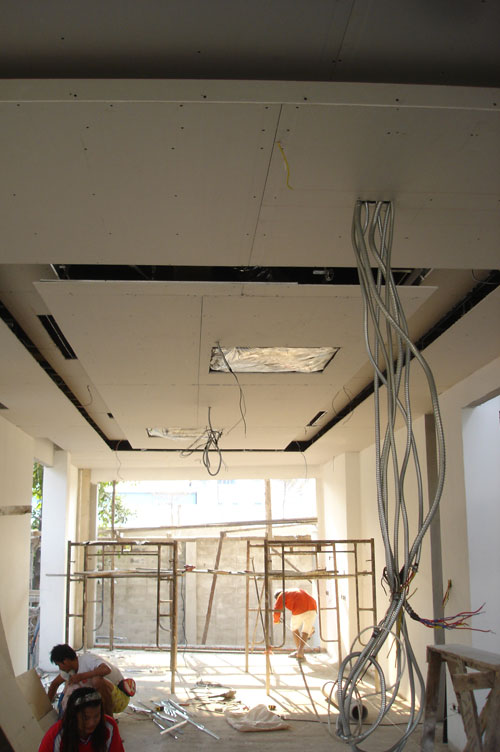

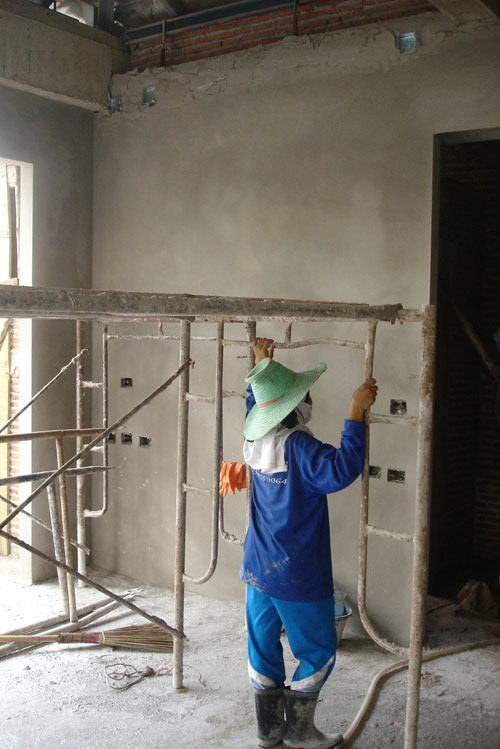

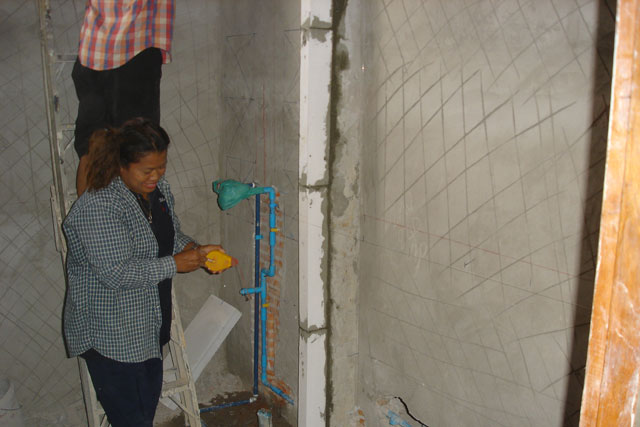

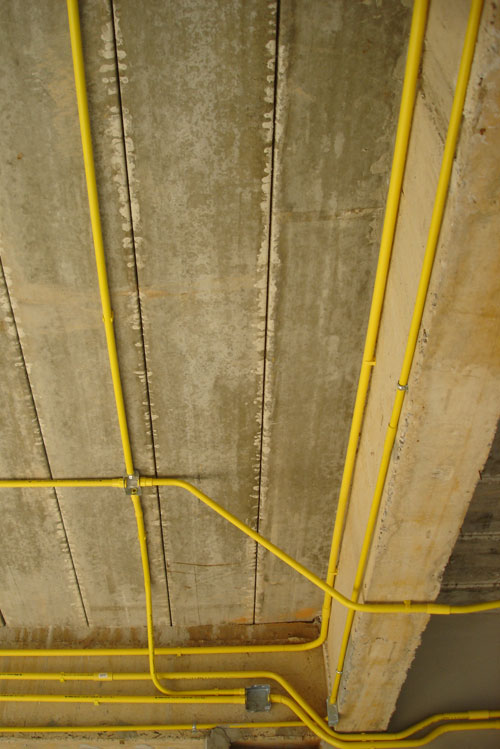

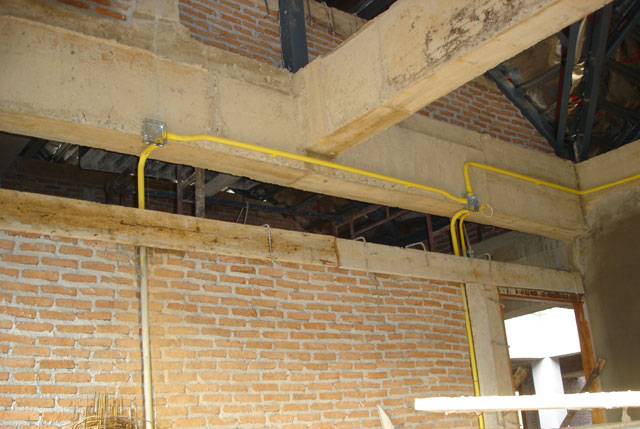

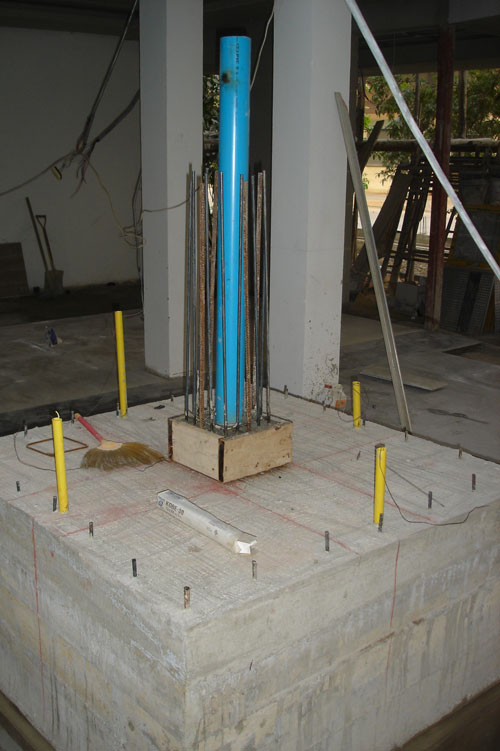

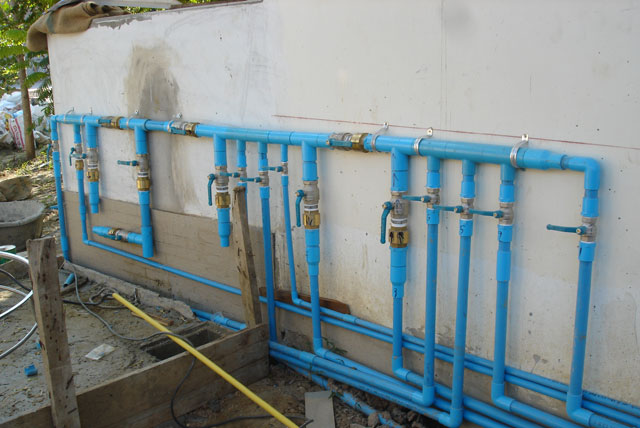

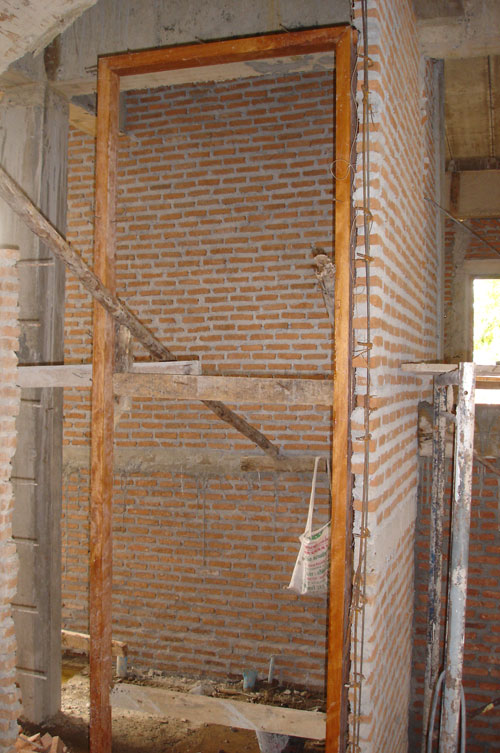

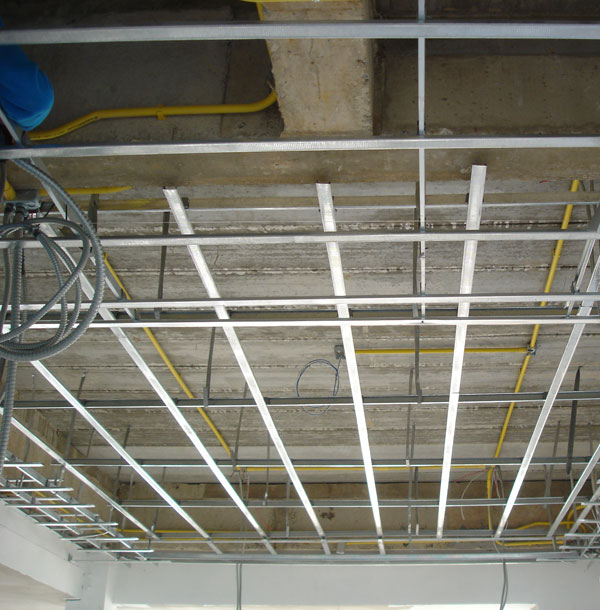

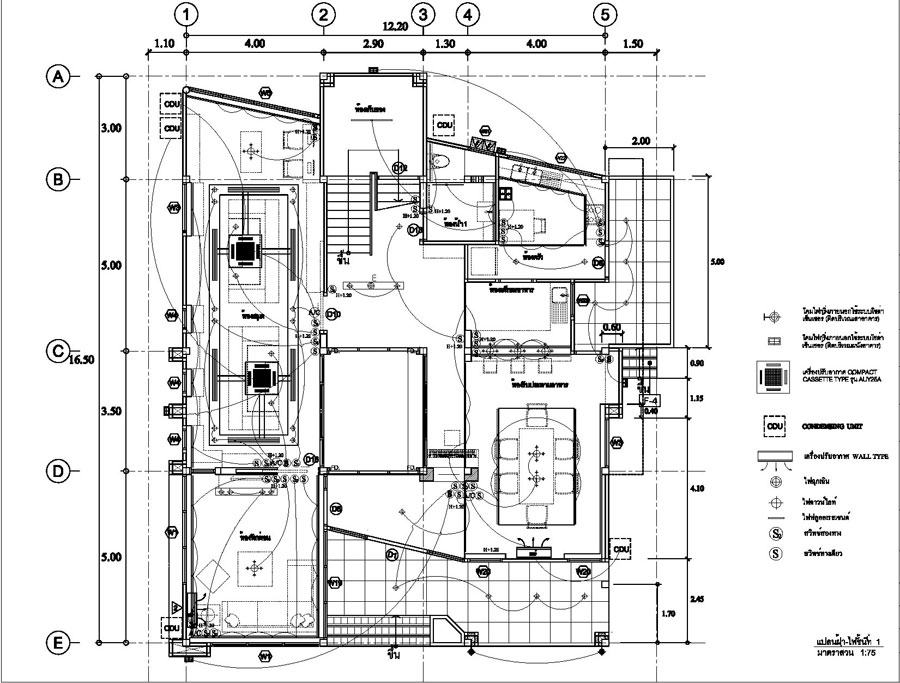

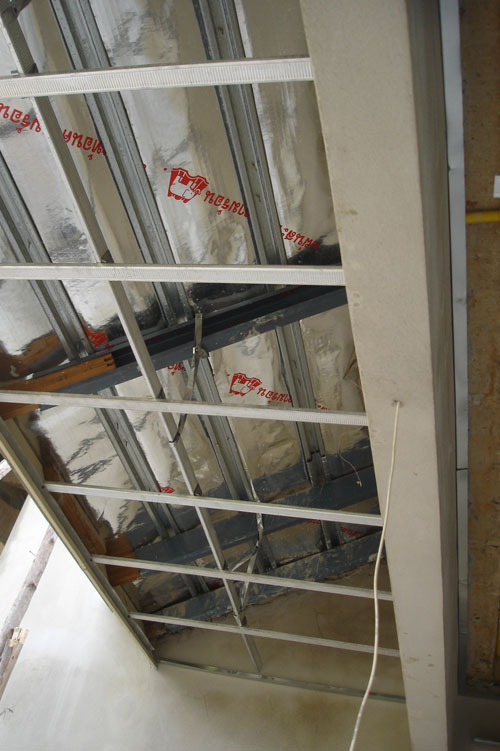

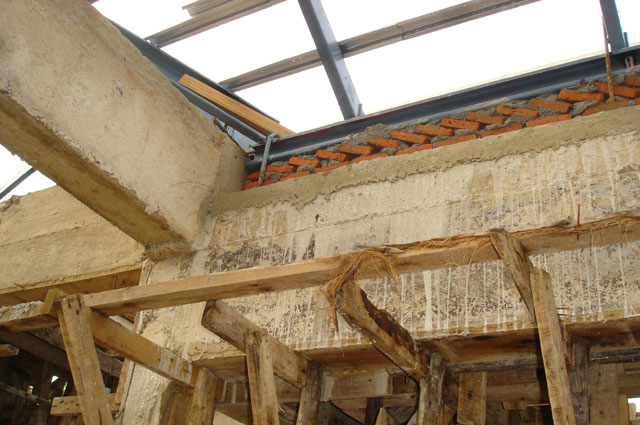

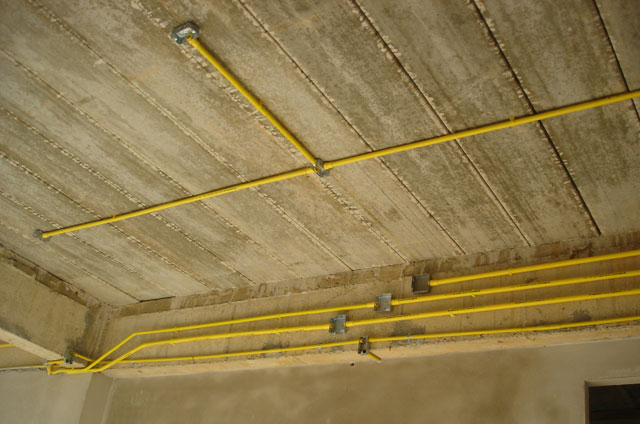

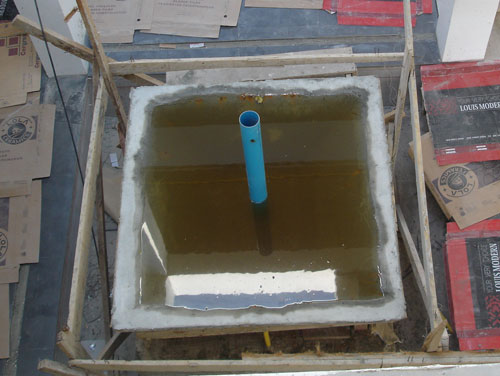

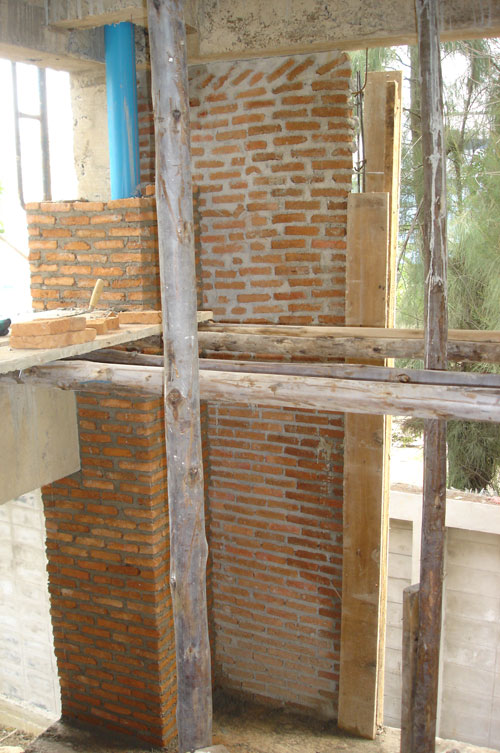

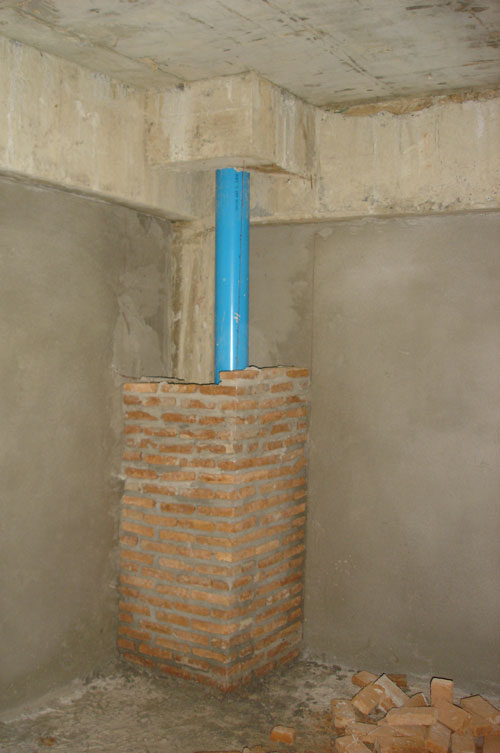

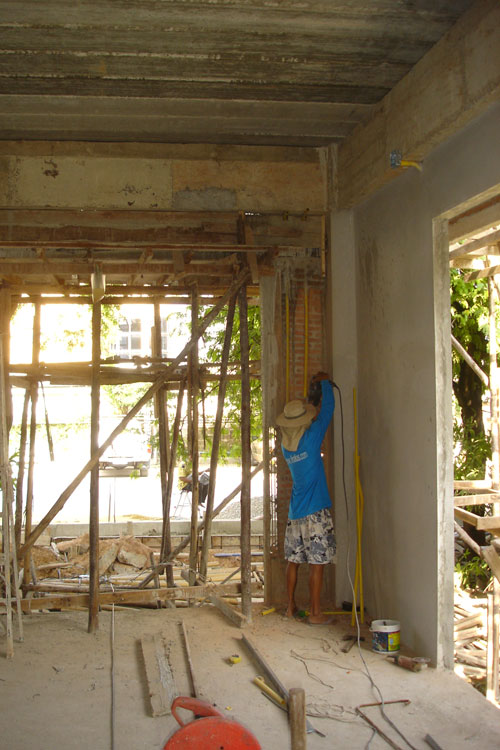

แบบแปลน ที่กำหนดตำแหน่ง งานไฟฟ้า จะมีอยู่ในมือของ ผู้รับเหมา, โฟร์แมน, ผมและลูกๆ, ช่างไฟไฟและหัวหน้าคนงานหน่วยฉาบปูน

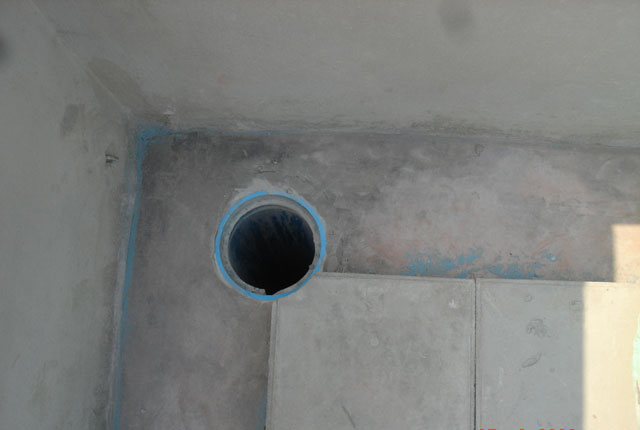

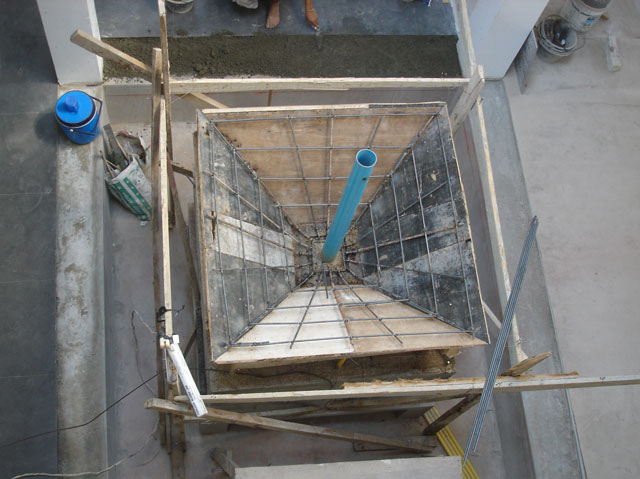

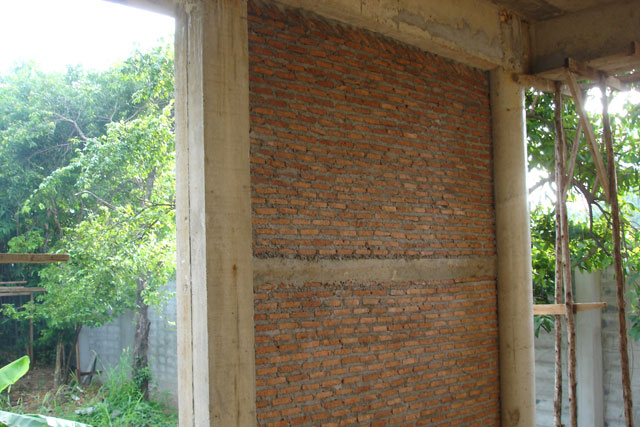

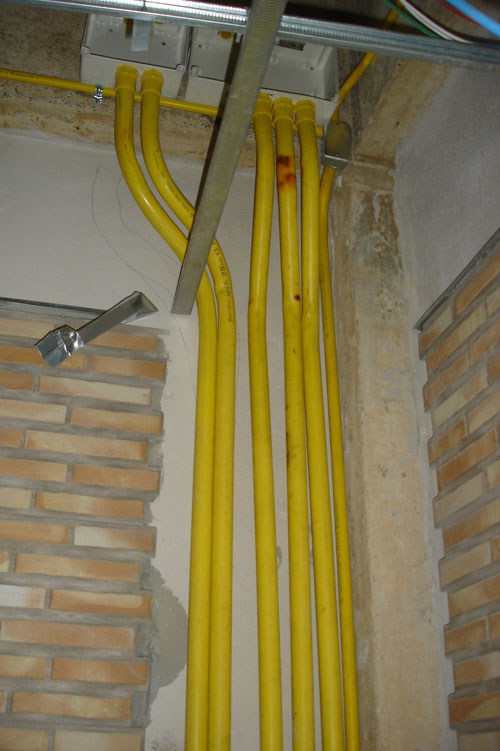

ซึ่งทั้งหมดถือแบบแปลนชุดเดียวกัน จึงไม่ต้องเถียงกันเลยครับว่า จุดไหนตรงไหน ระดับความสูงเท่าไหร่ จะต้องมีการฝังท่อร้อยสายไฟ จะต้องฝังกล่องปลั๊ก/สวิทช์ไฟ

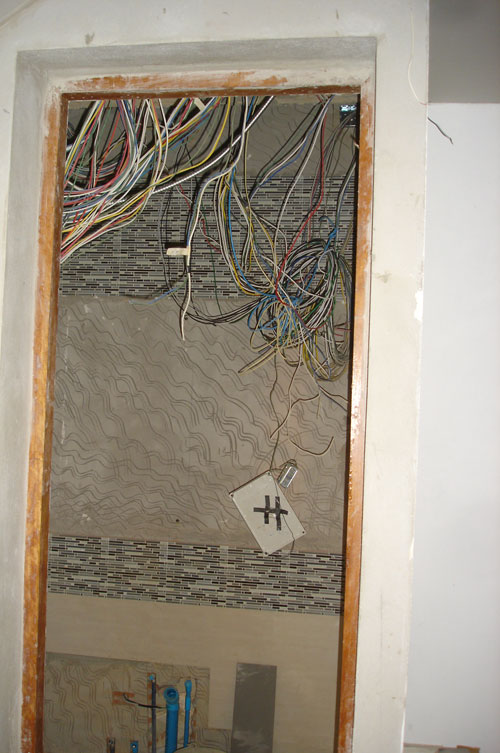

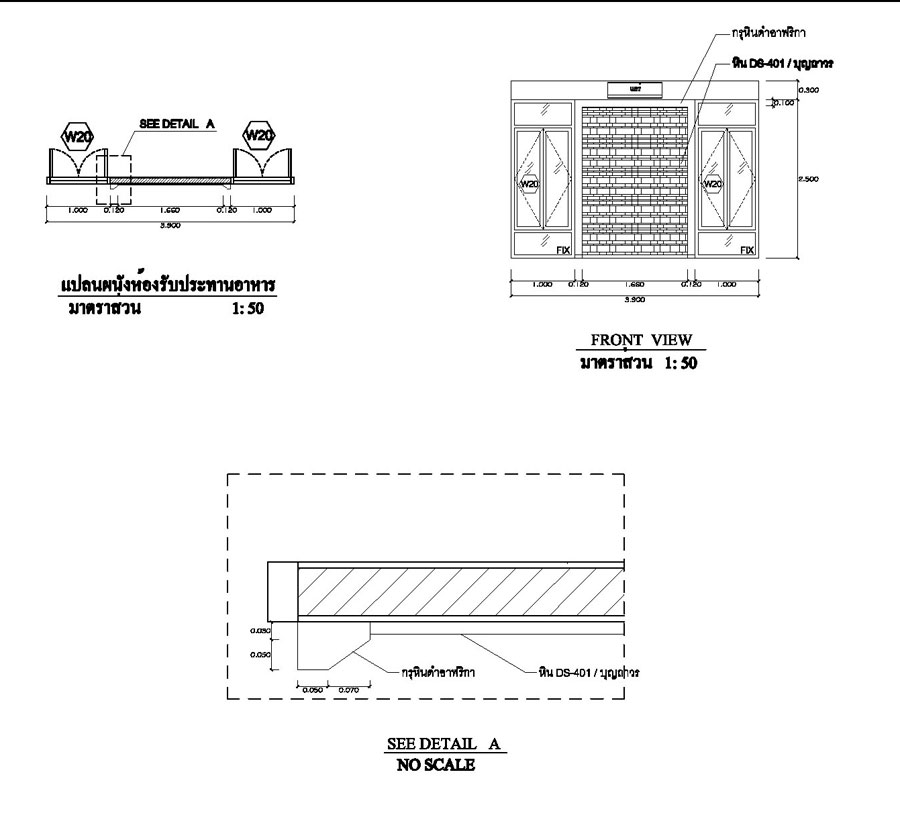

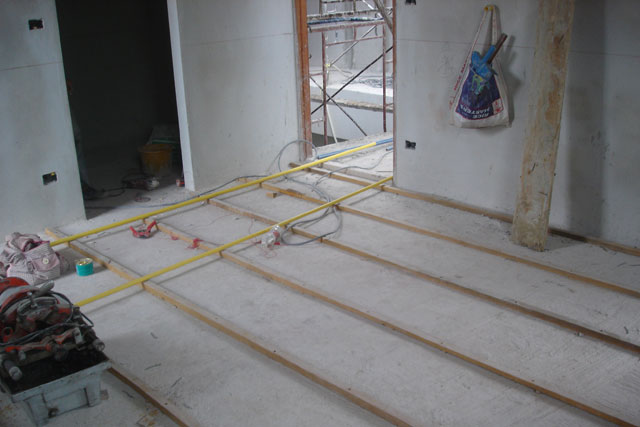

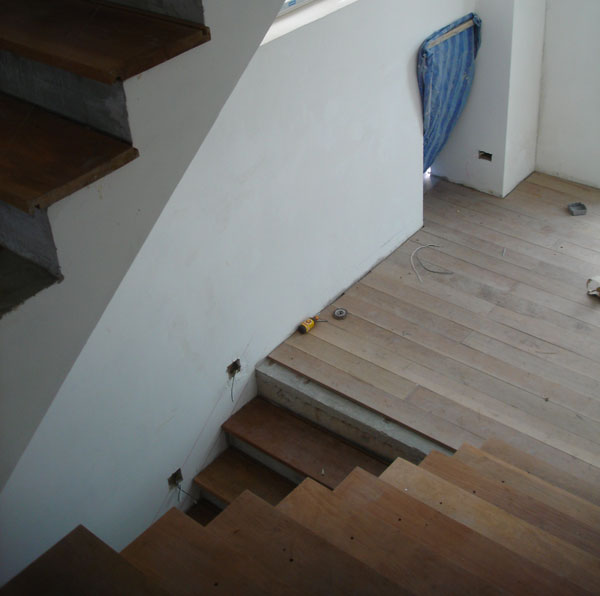

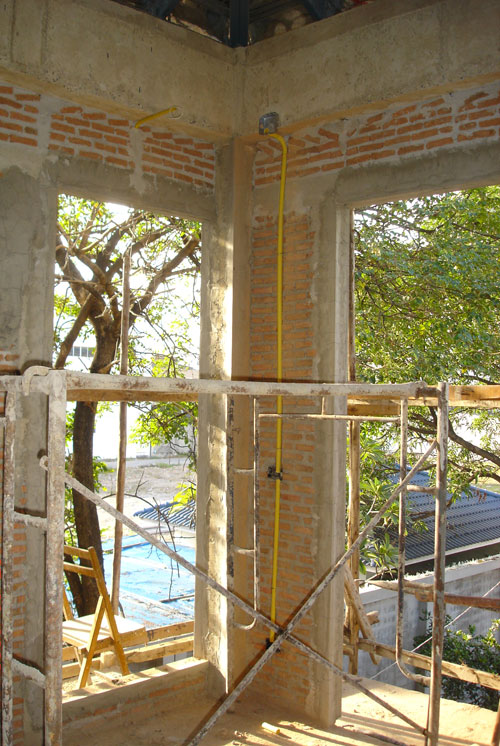

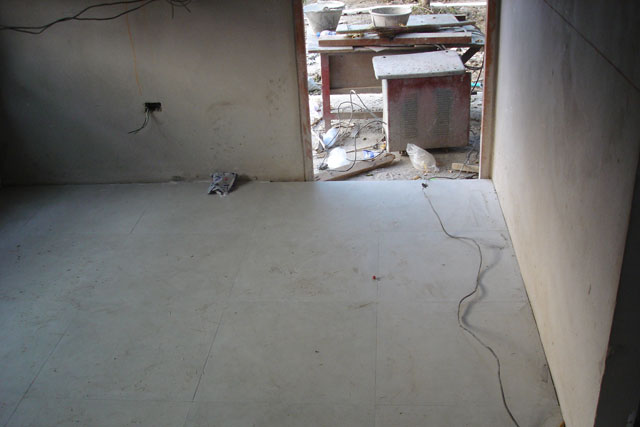

ผมเองซึ่งรับหน้าที่วางระบบ LAN ก็ได้กำหนดตำแหน่งวางปลั๊ก LAN , โทรศัพท์และสายอากาศทีวี ลงไว้ในแบบแปลนด้วย

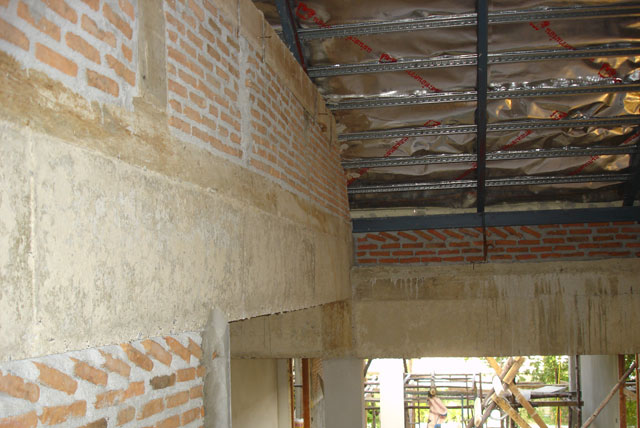

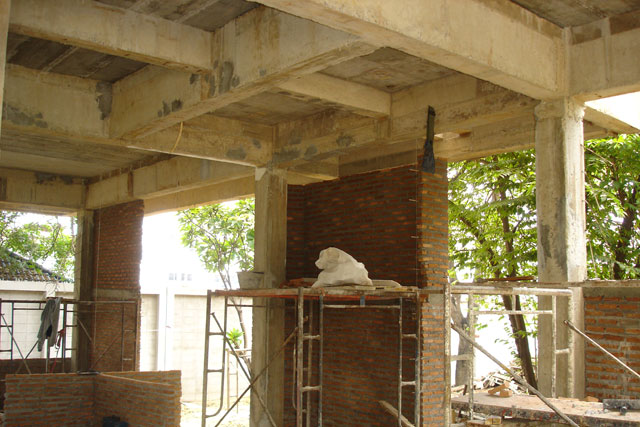

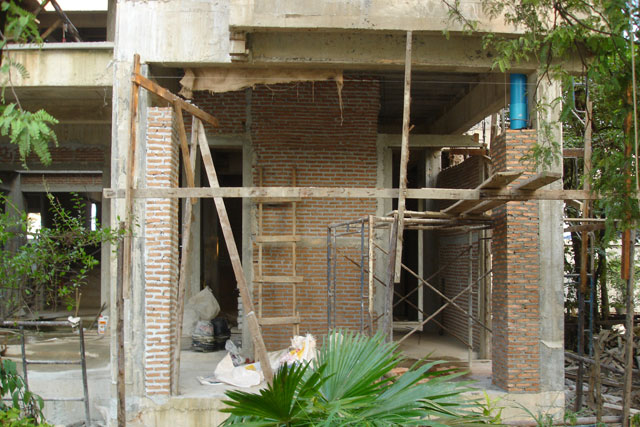

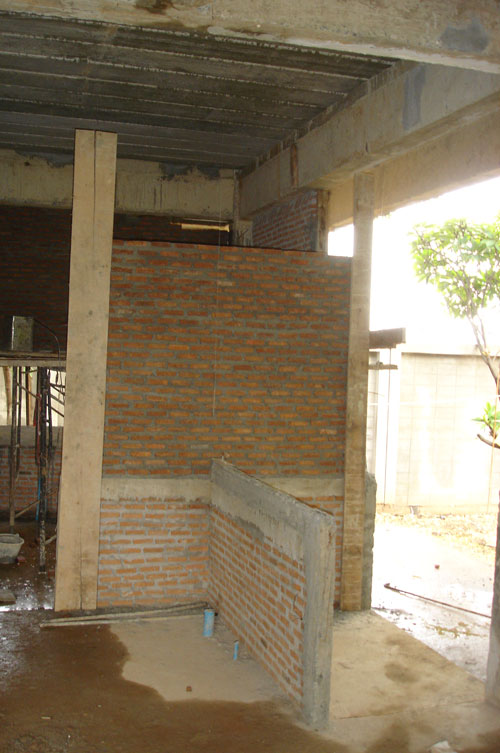

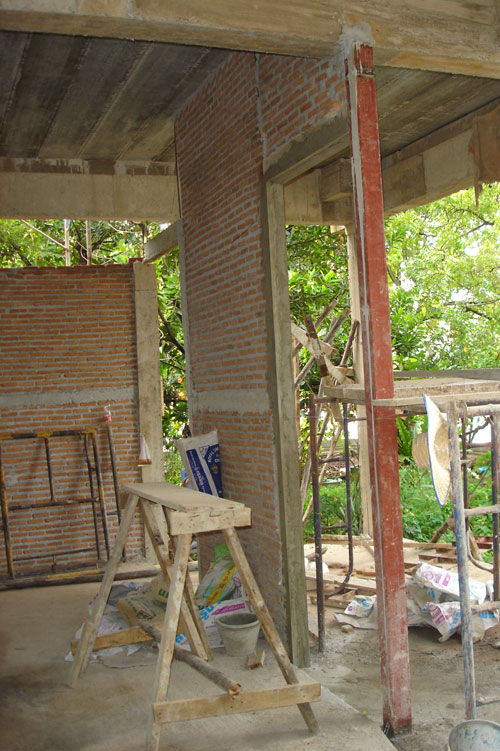

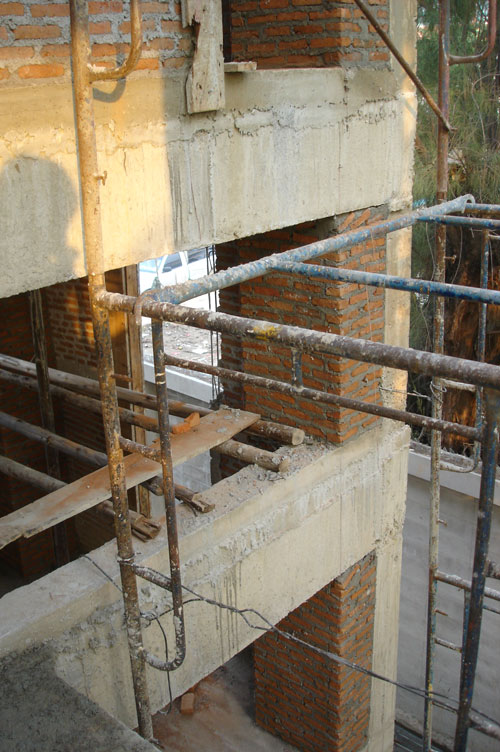

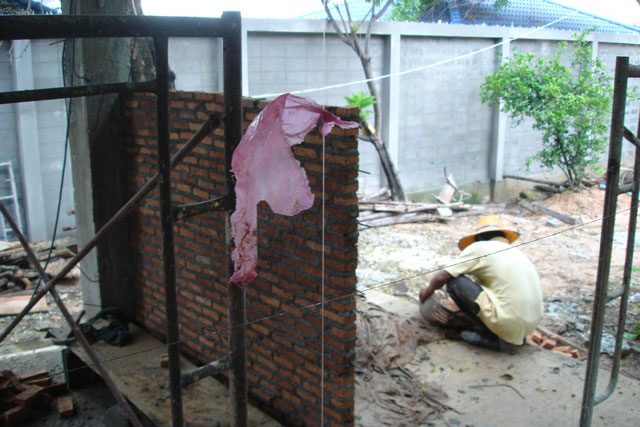

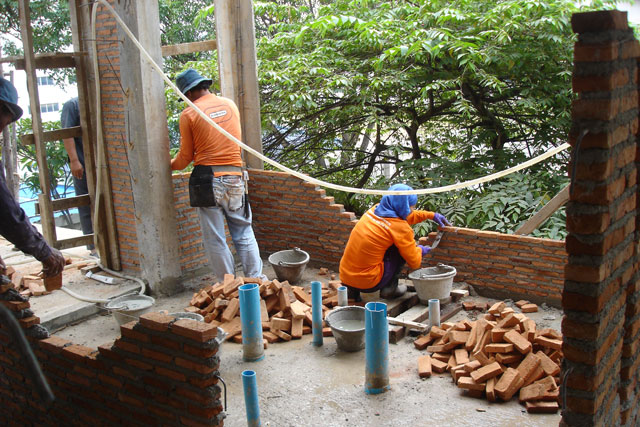

เนื่องด้วยมีหลายหน่วยงานเข้ามาทำงาน (แม้ว่าจะขึ้นตรงต่อผู้รับเหมาคนเดียวกันก็ตาม) ผมจึงต้องกำหนดตกลงกันไว้ก่อน ให้ ผู้ที่ถือแบบแปลนทุกคน มีหน้าที่รับผิดชอบทำงานตามแบบแปลน ผู้ที่ต้องมีงานเกี่ยวเนื่องประสานงานด้วยกัน ทุกๆเช้า ก่อนเข้างาน จะต้องประชุมตกลงคุยกันว่า ตรงไหนจะทำก่อน ส่วนไหนจะเว้นให้ทำงาน ระยะเวลาการทำงานนานแค่ไหน เพื่อให้งานประสานกันด้วยดี ไม่ยุ่งเหยิงพันกันมั่วไปหมด แล้วสุดท้ายก็จะมาโทษกันว่า ผิดพลาดเกิดจากคนนั้นคนนี้ ไม่ได้ครับ

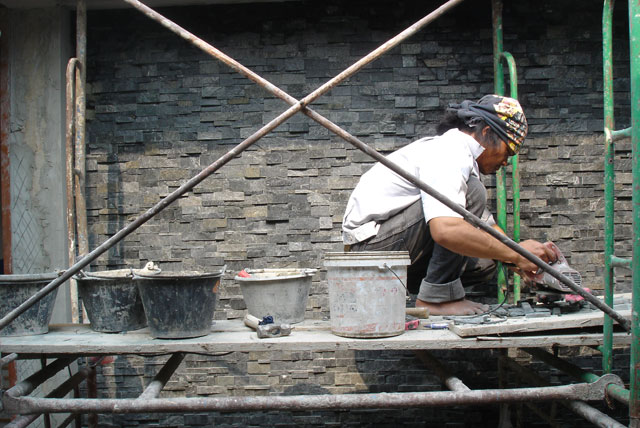

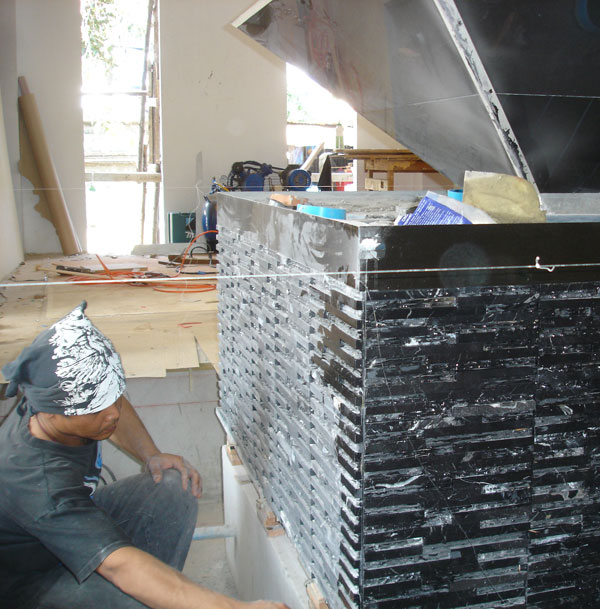

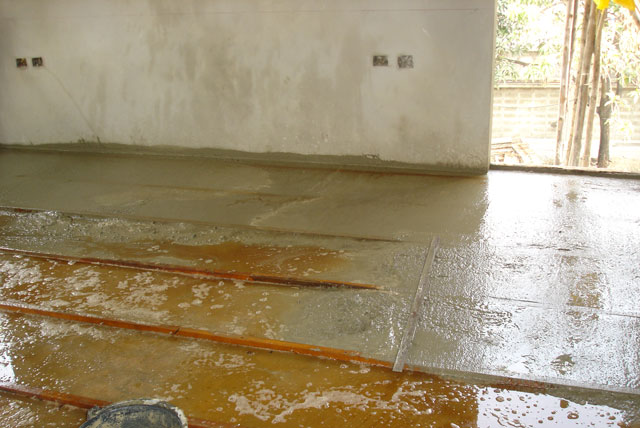

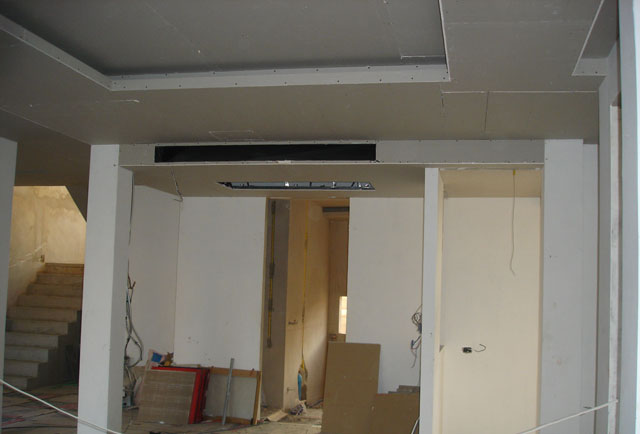

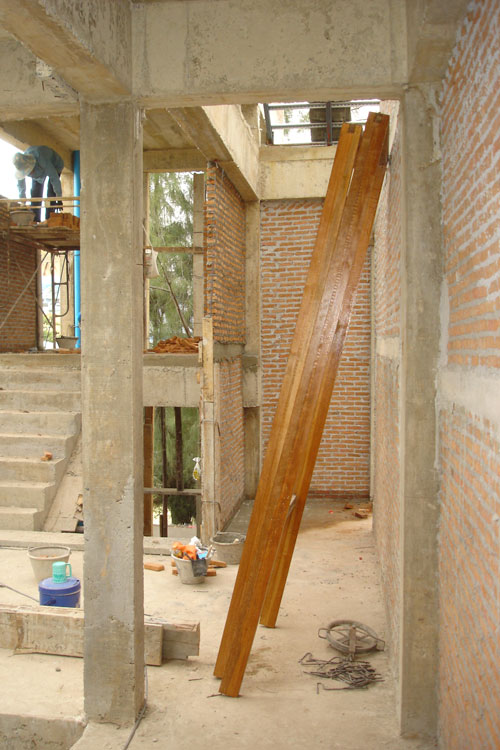

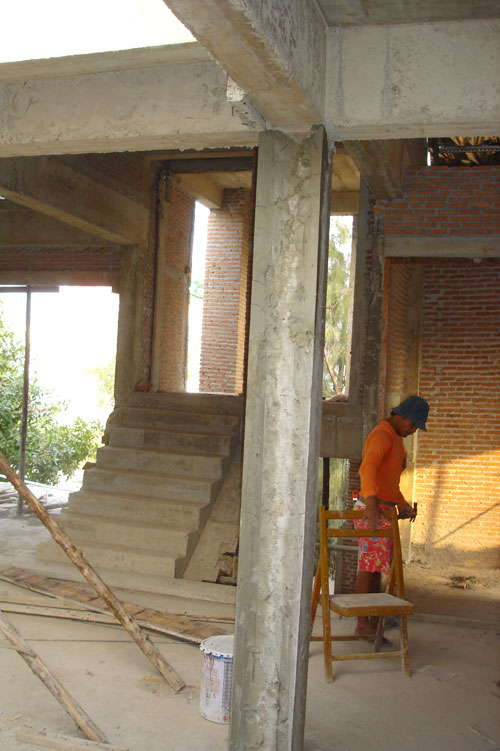

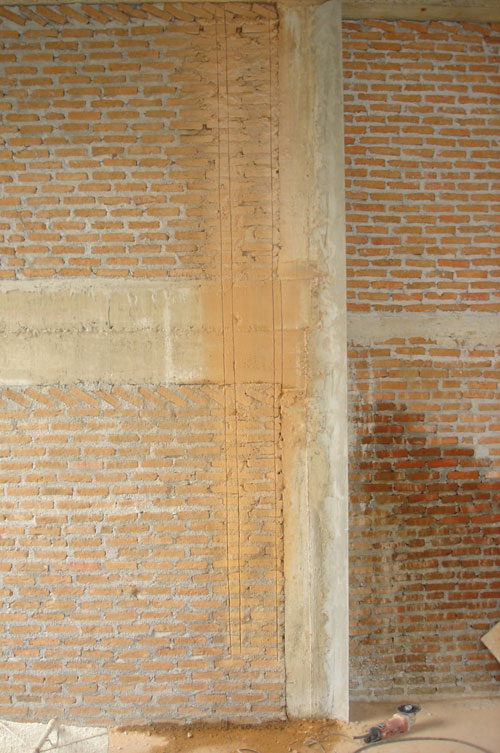

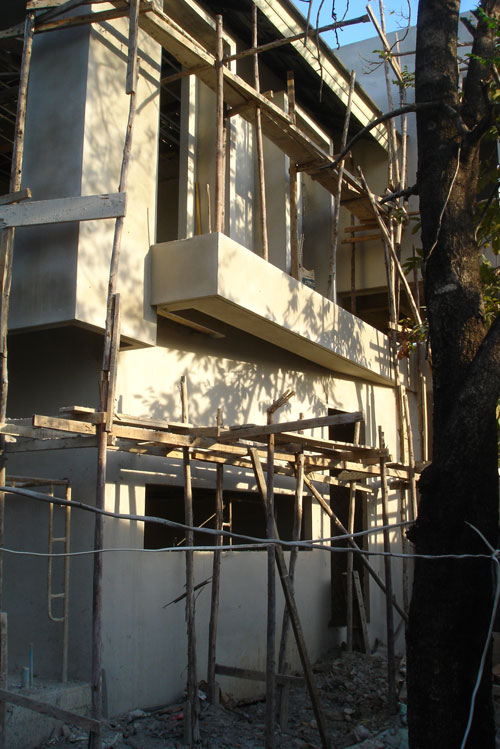

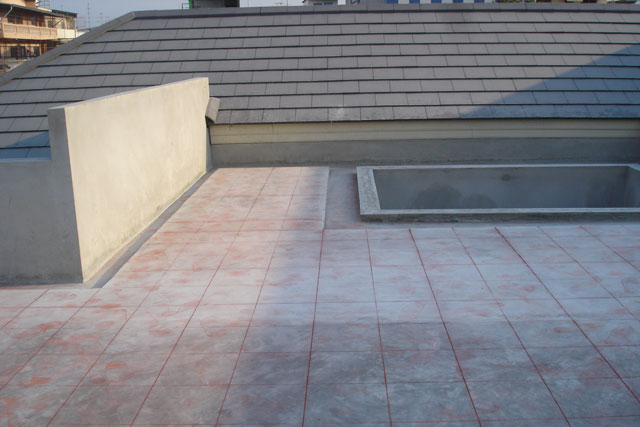

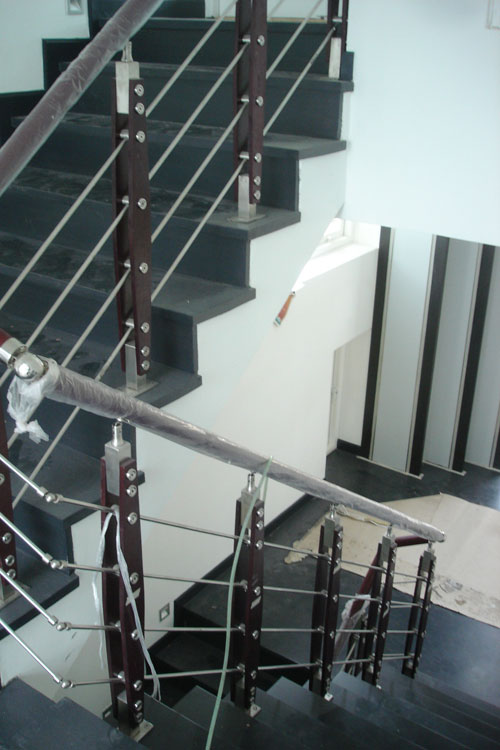

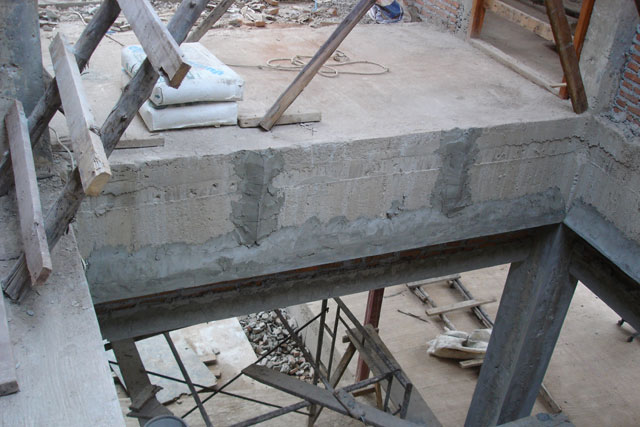

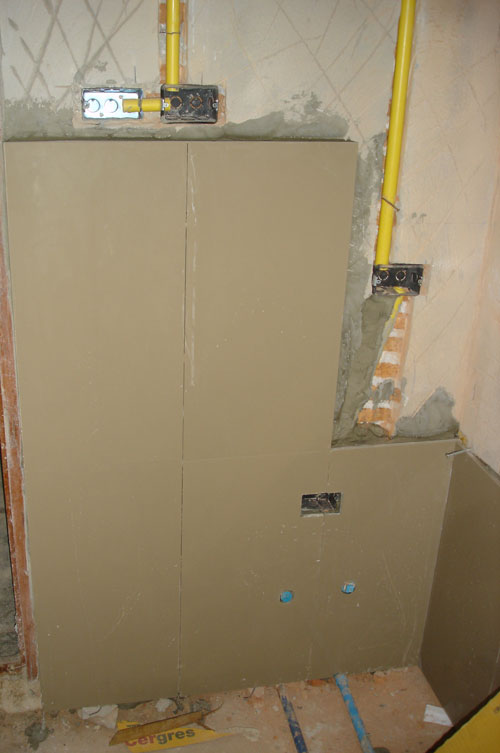

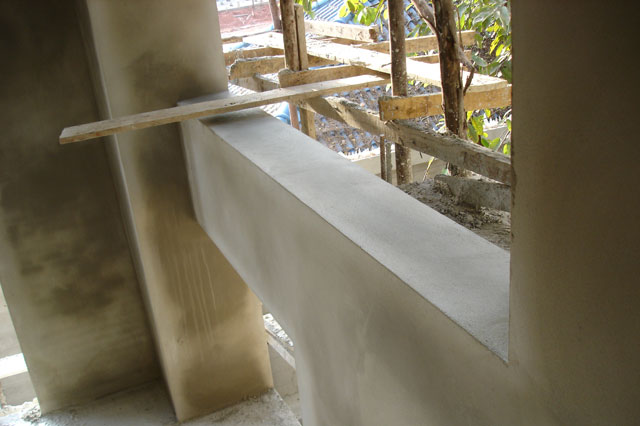

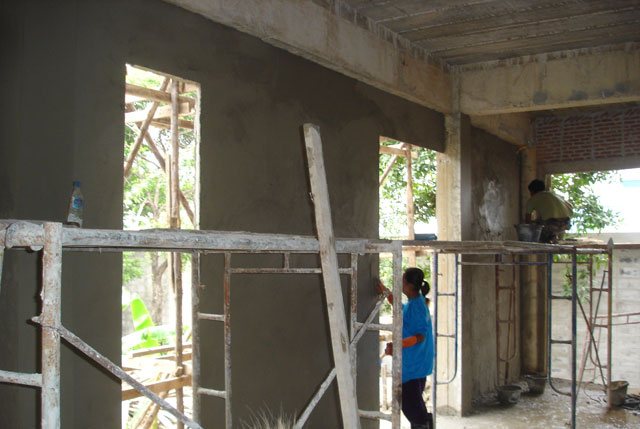

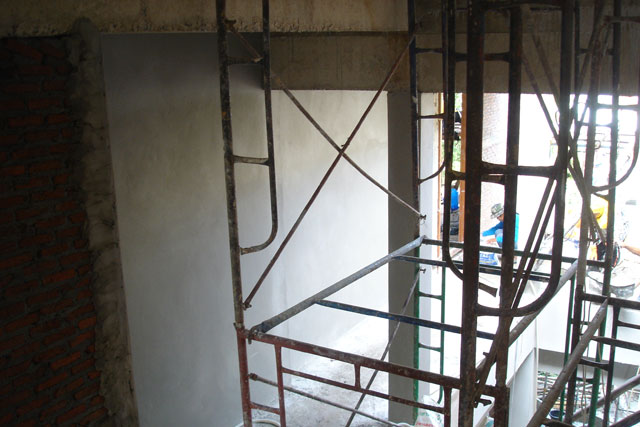

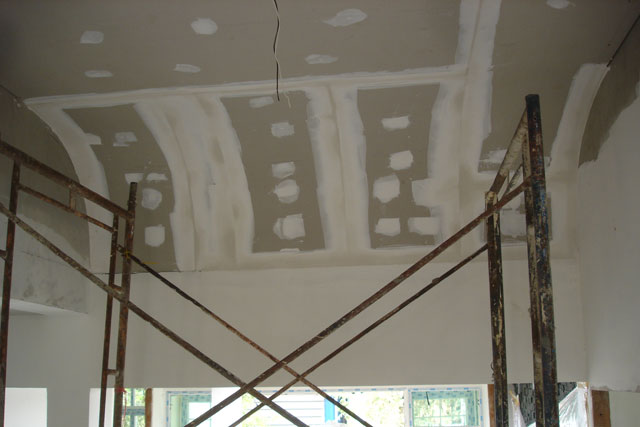

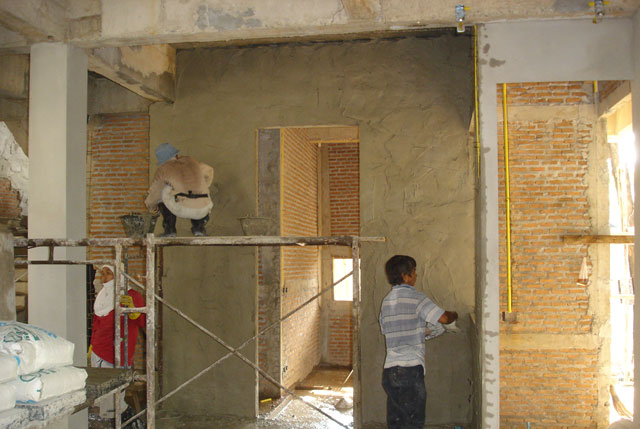

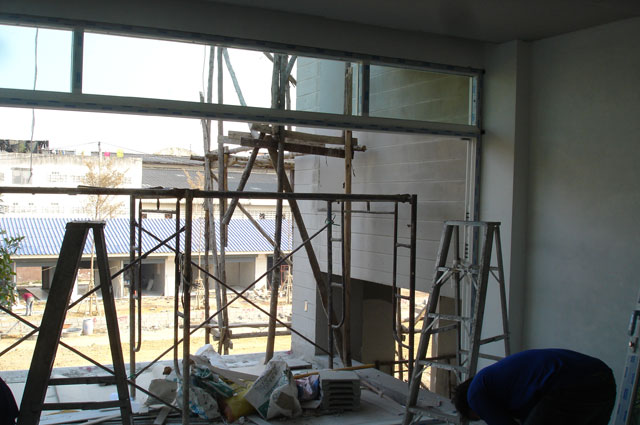

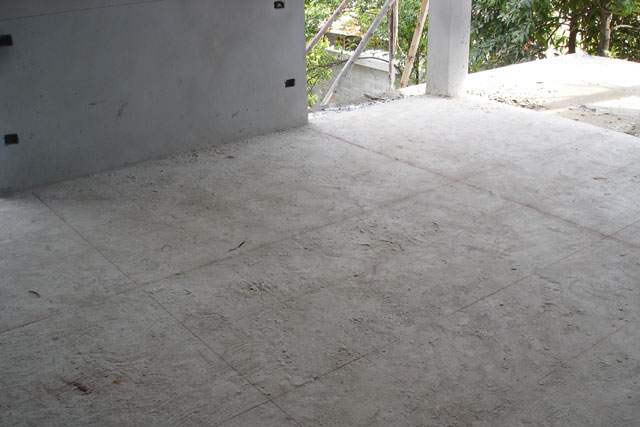

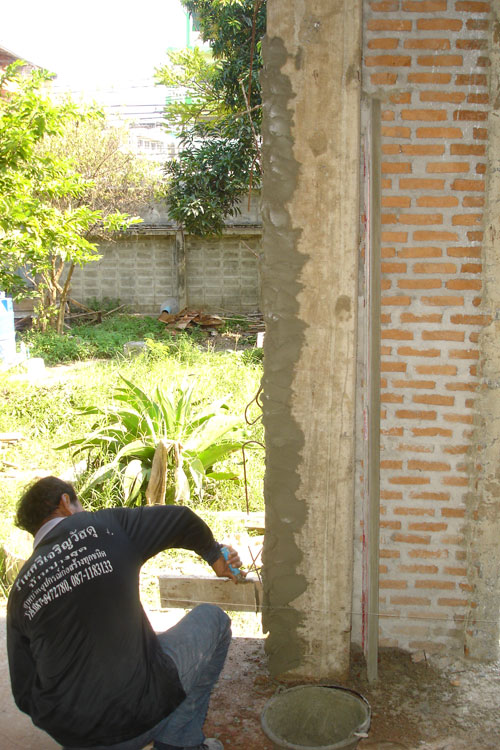

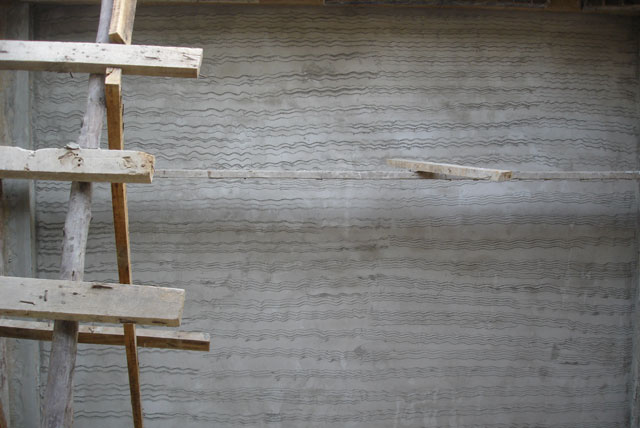

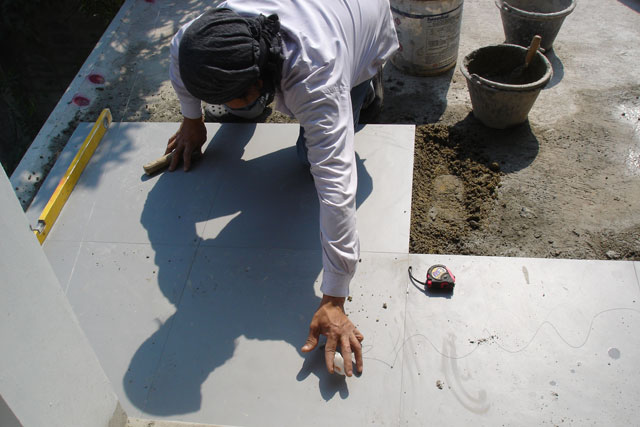

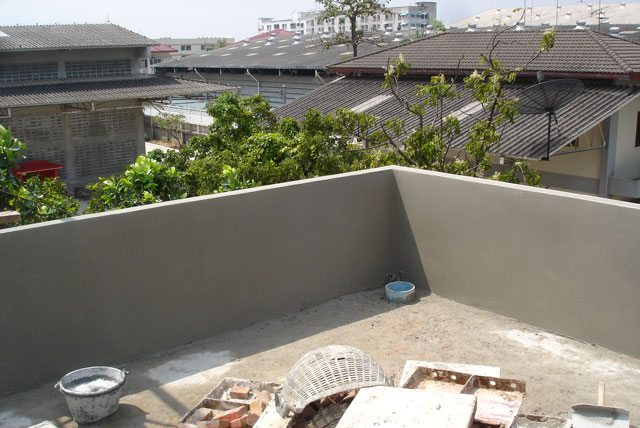

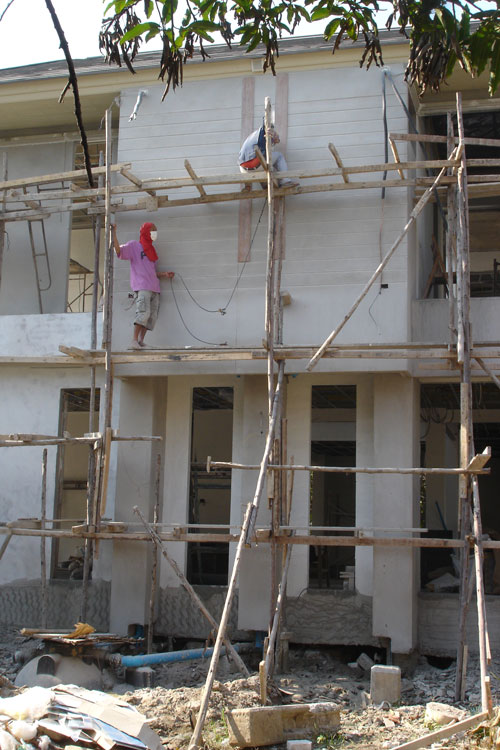

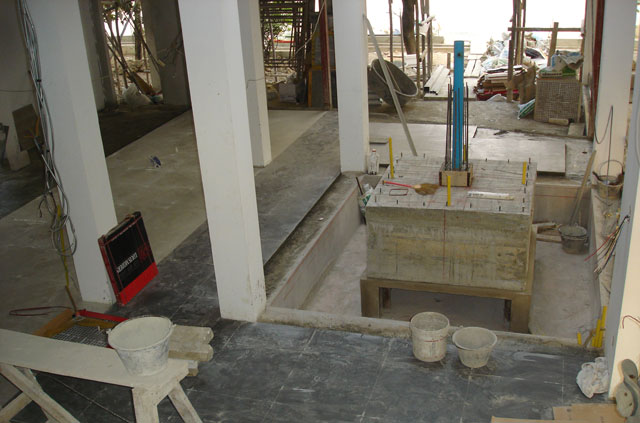

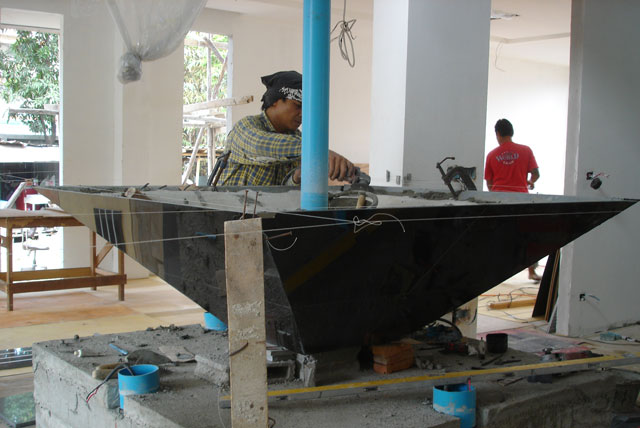

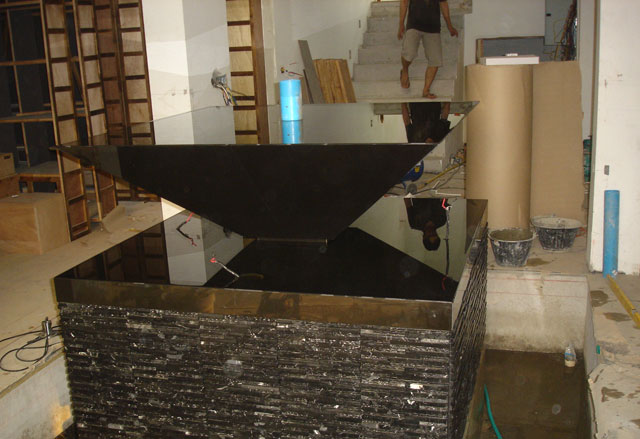

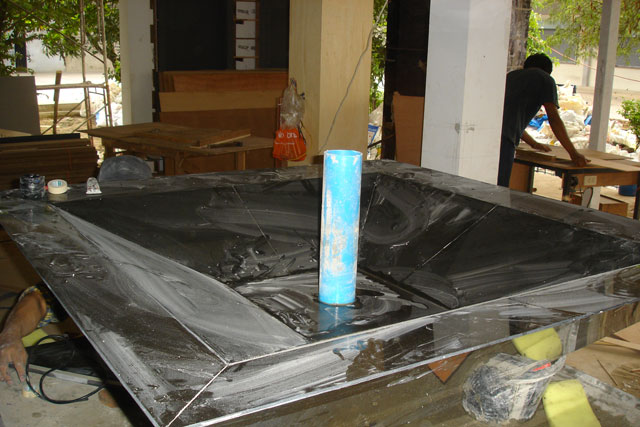

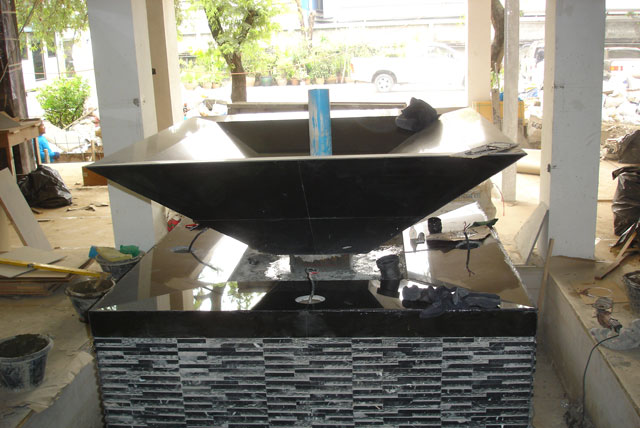

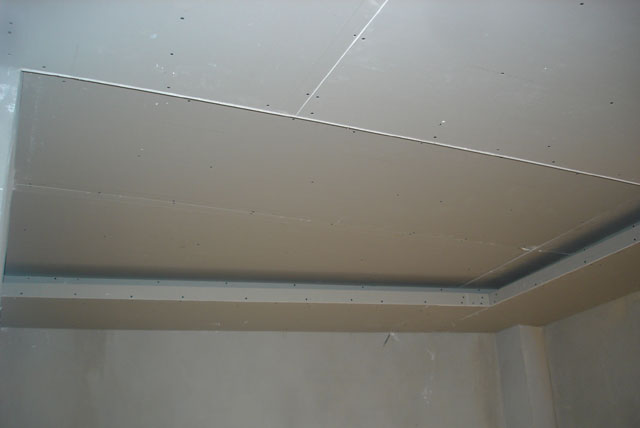

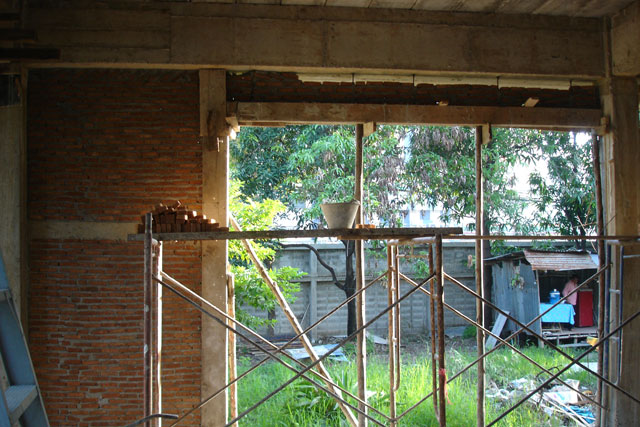

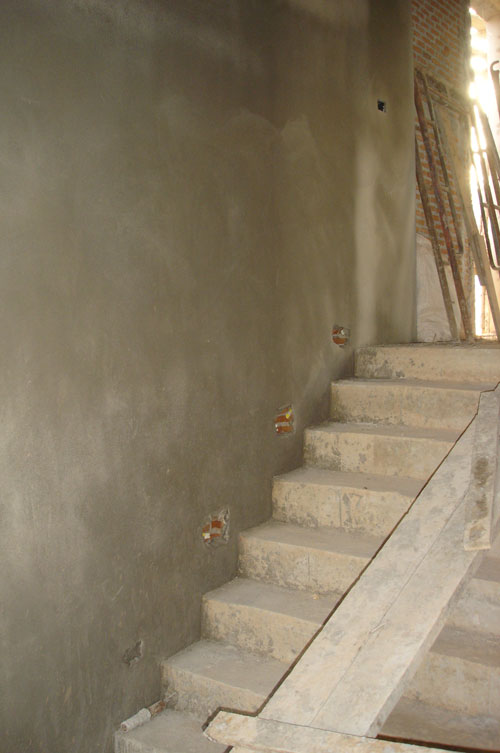

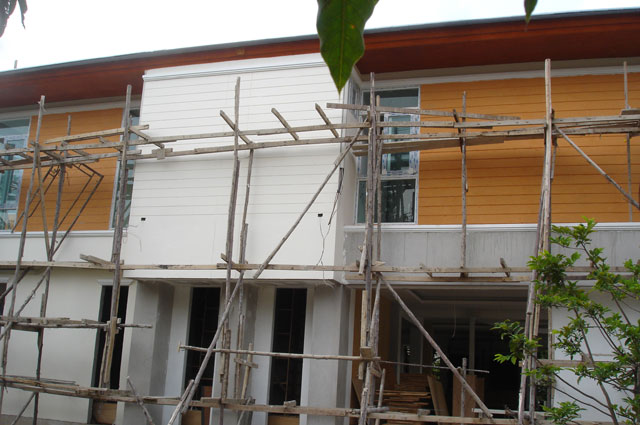

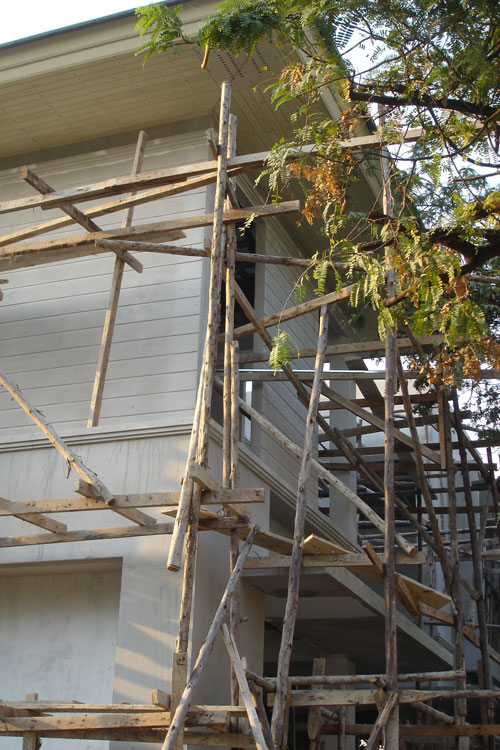

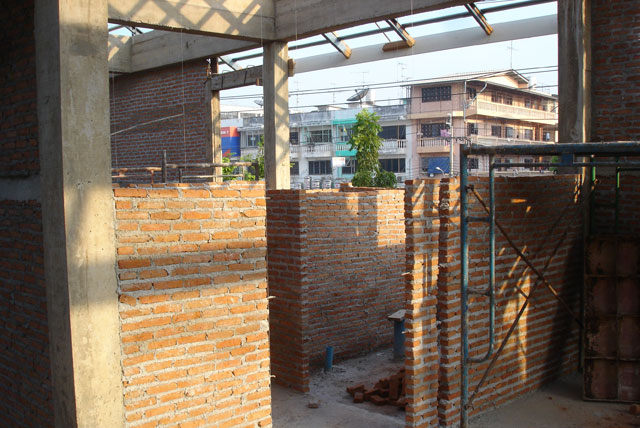

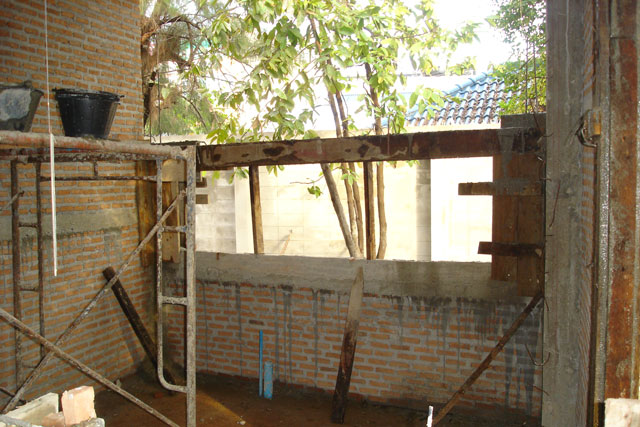

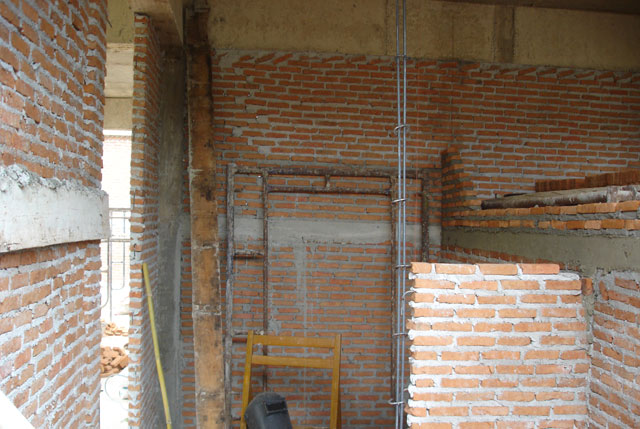

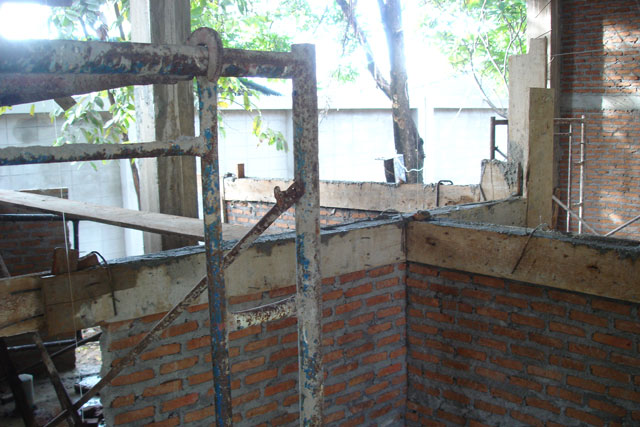

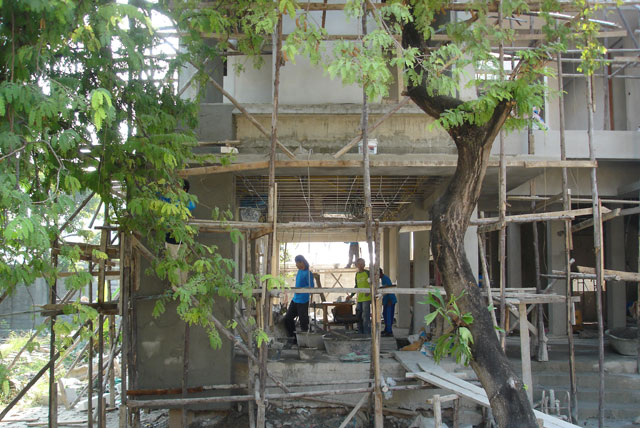

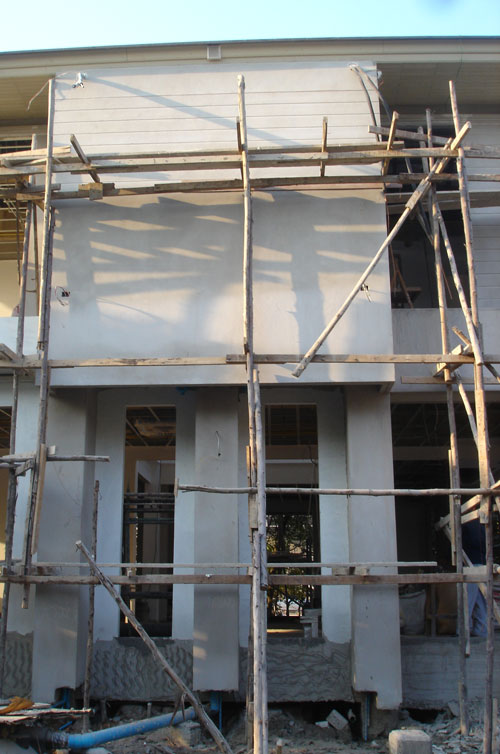

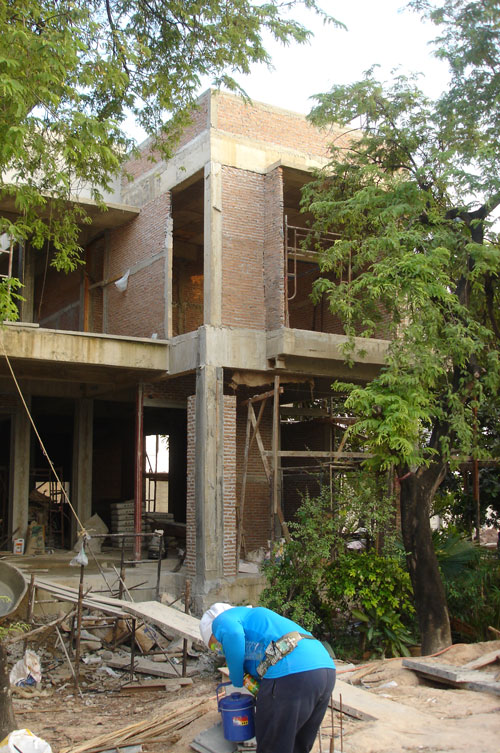

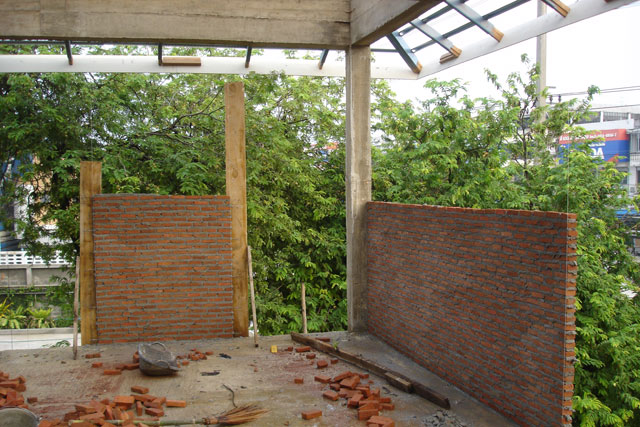

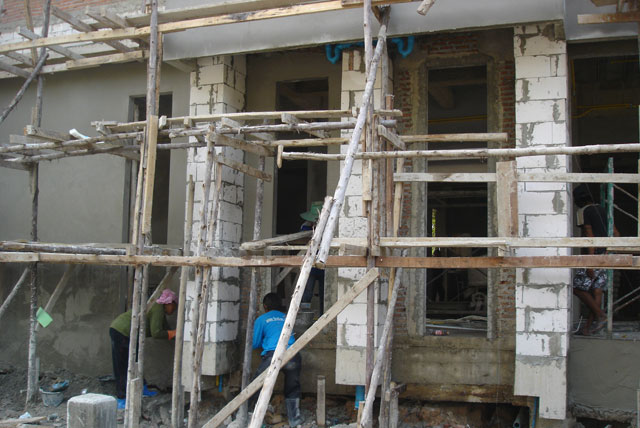

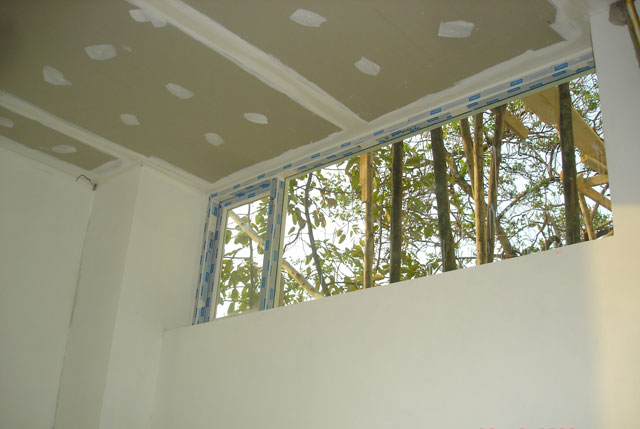

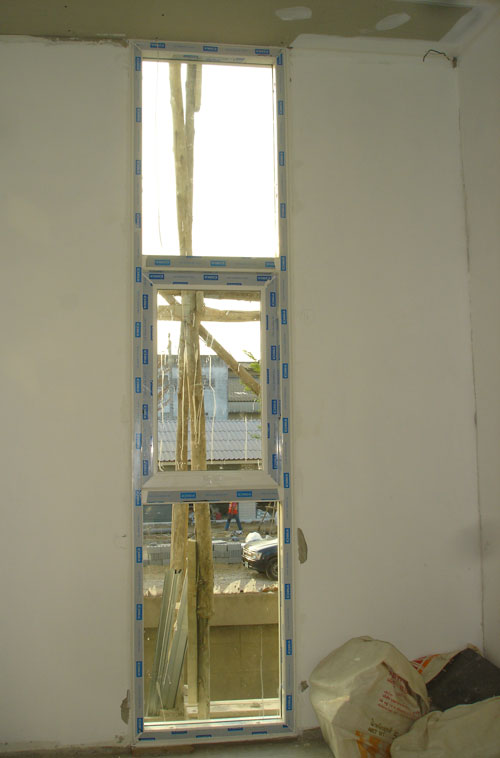

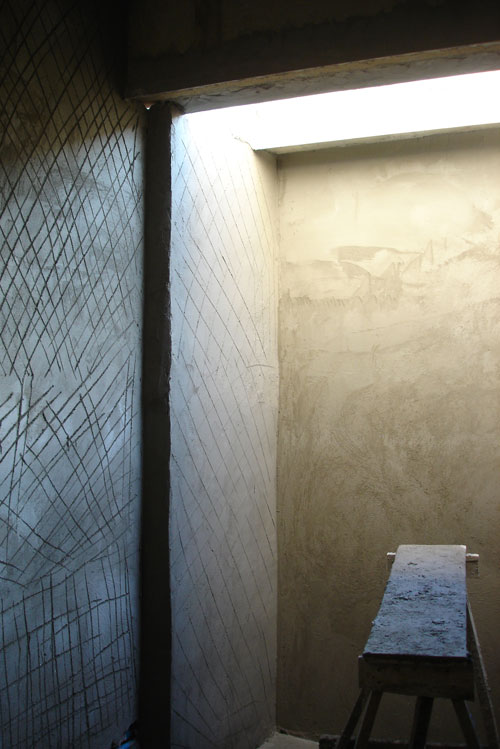

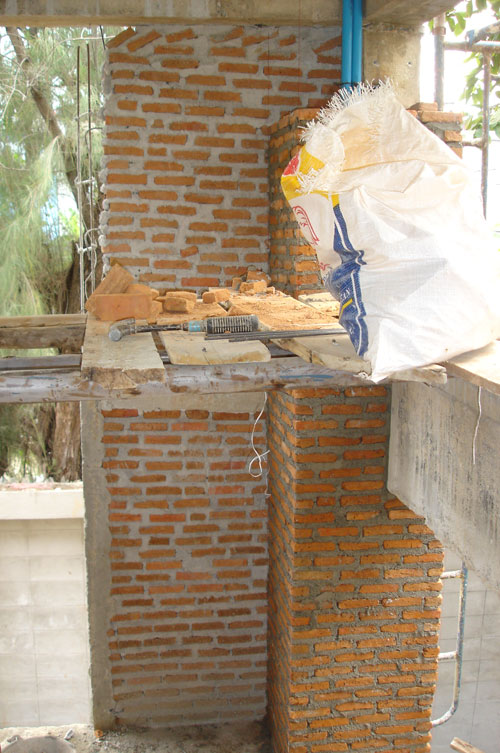

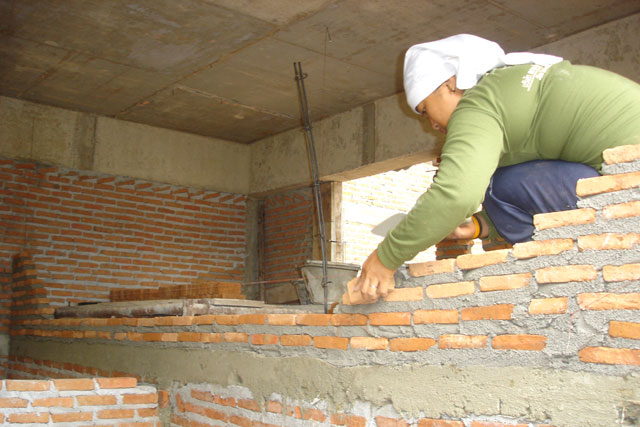

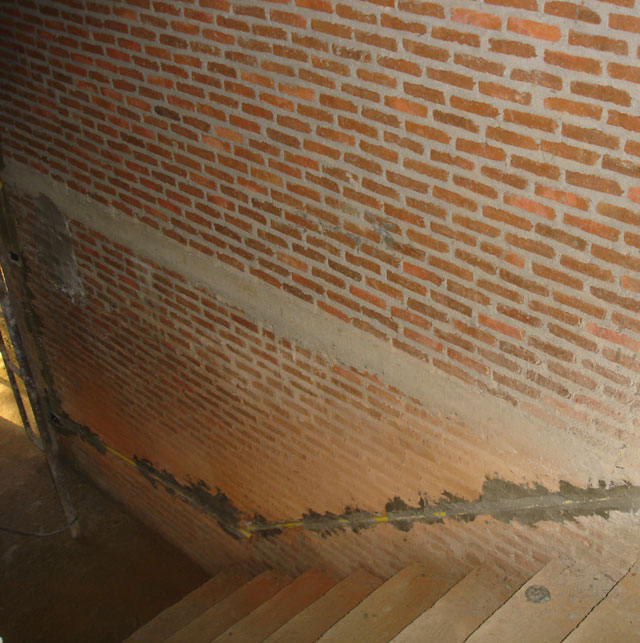

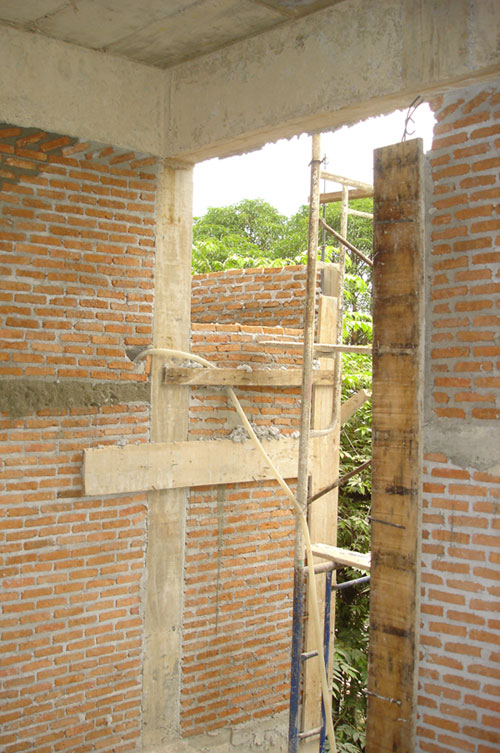

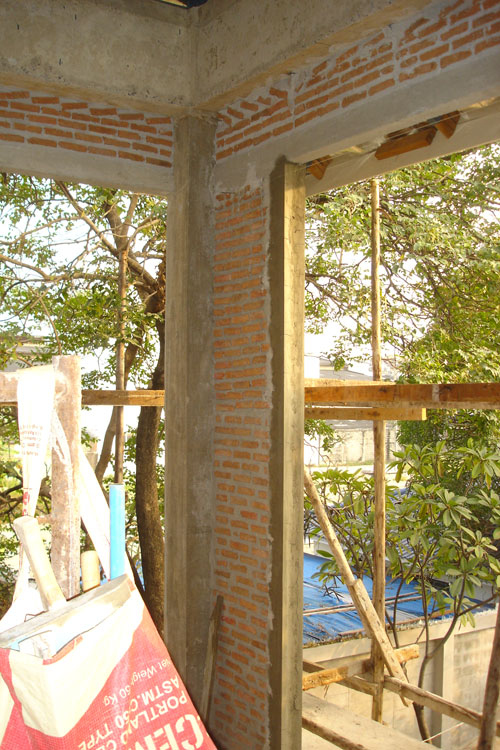

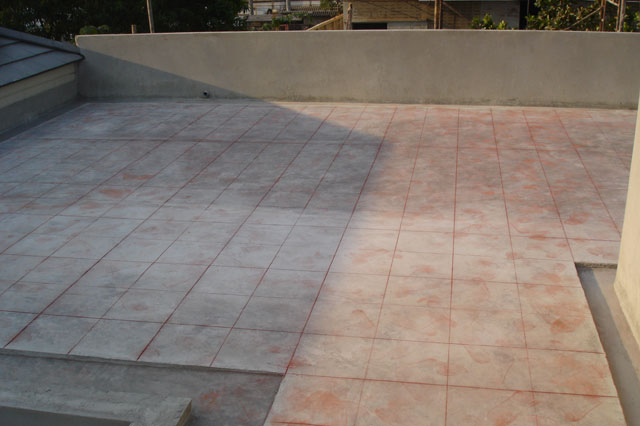

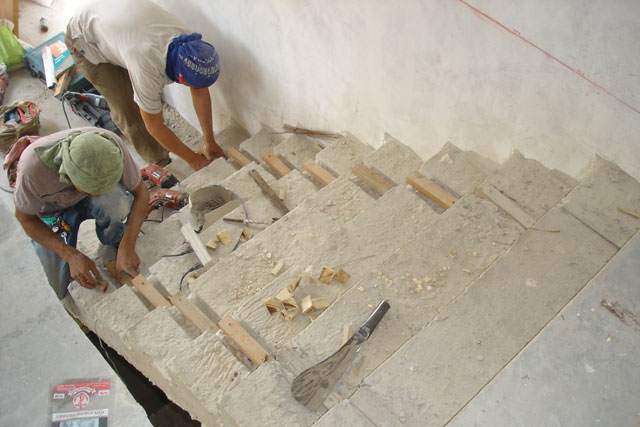

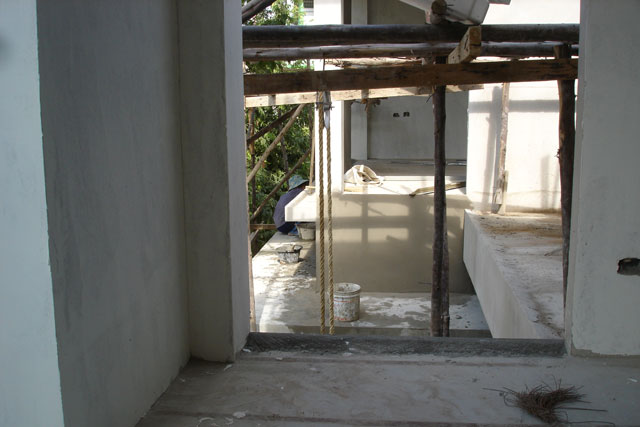

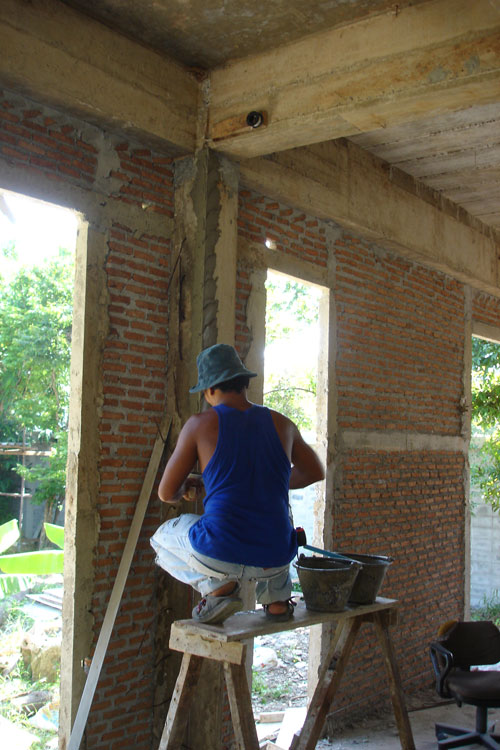

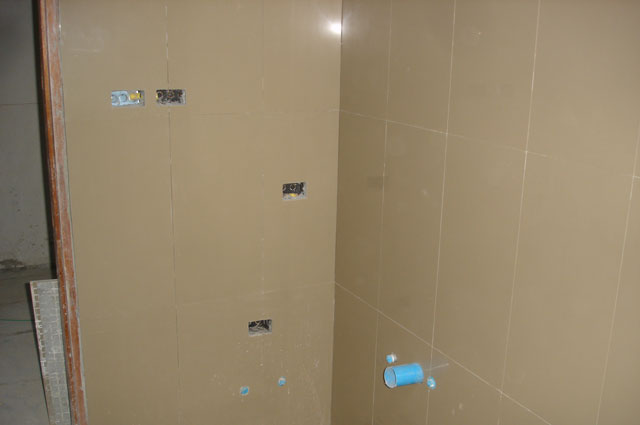

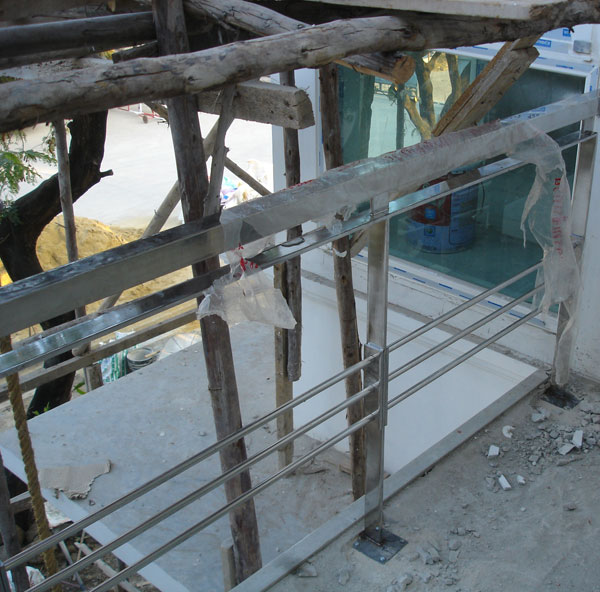

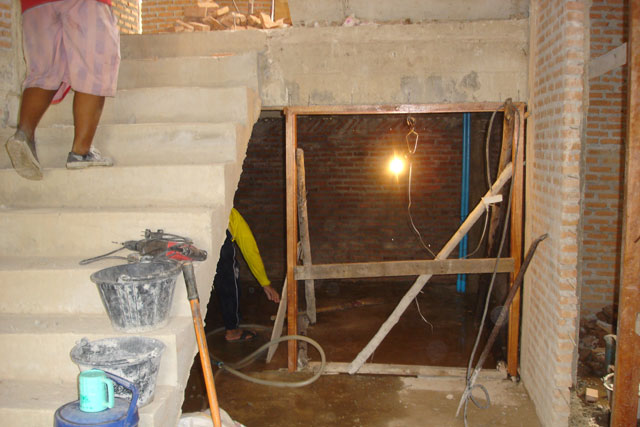

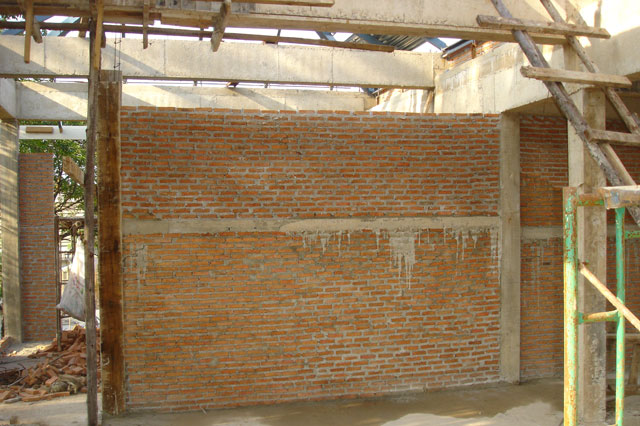

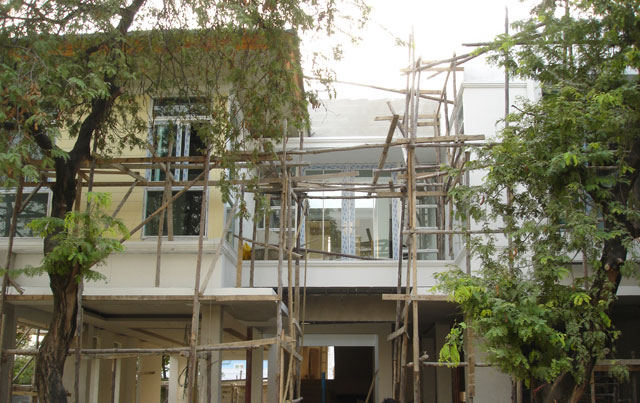

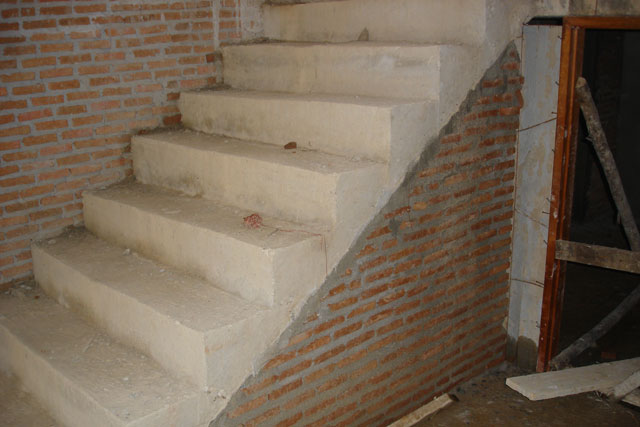

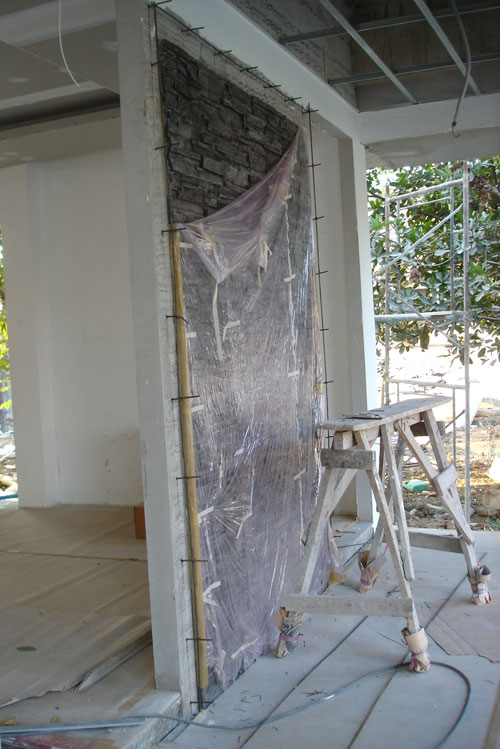

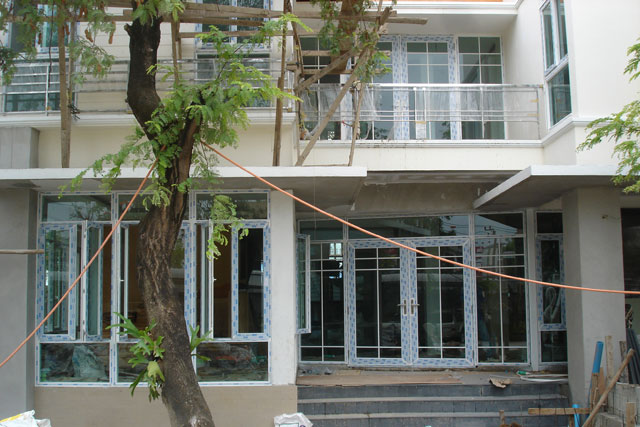

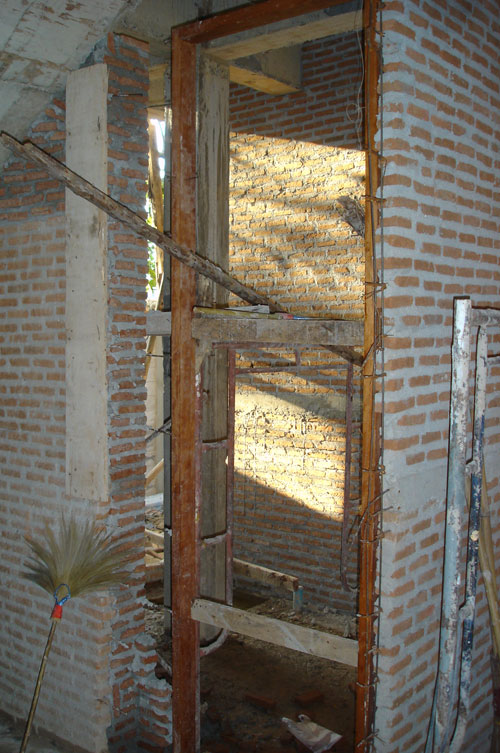

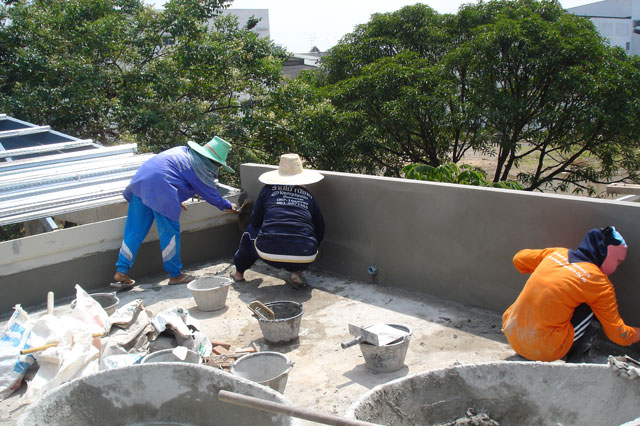

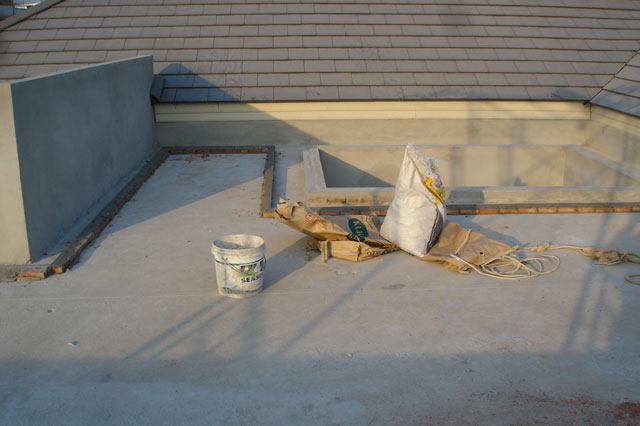

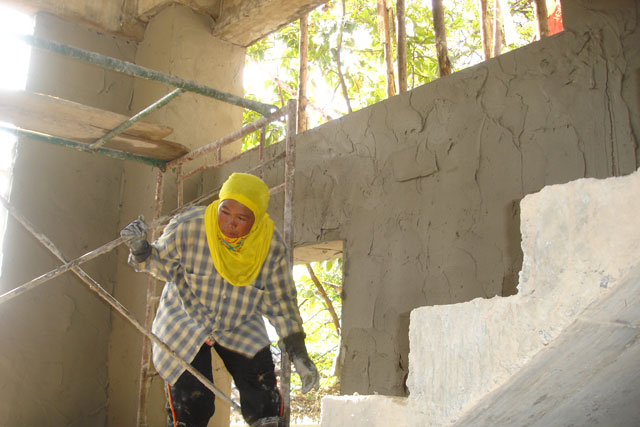

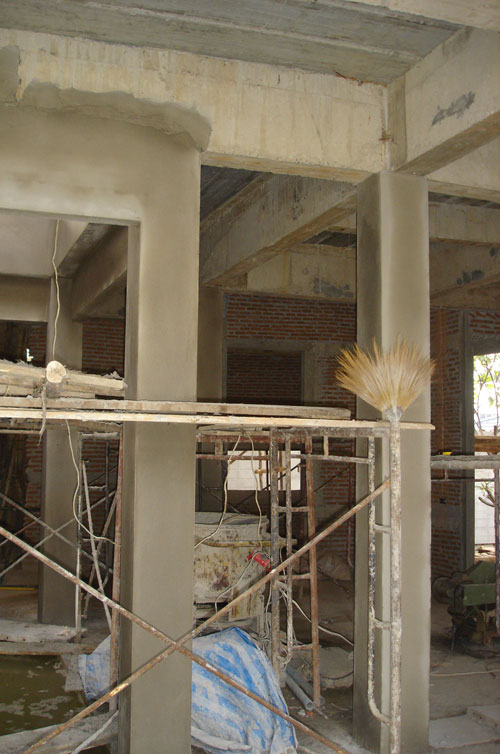

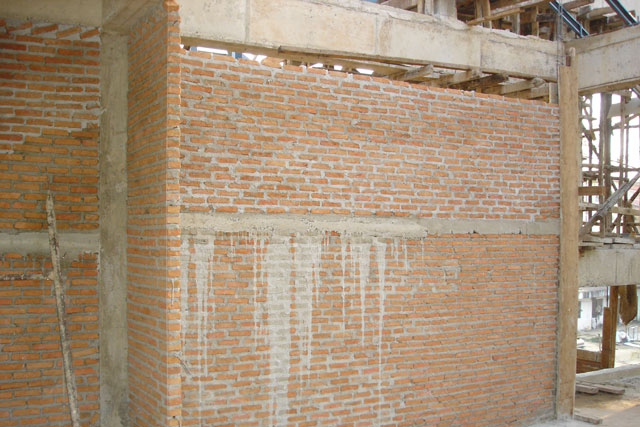

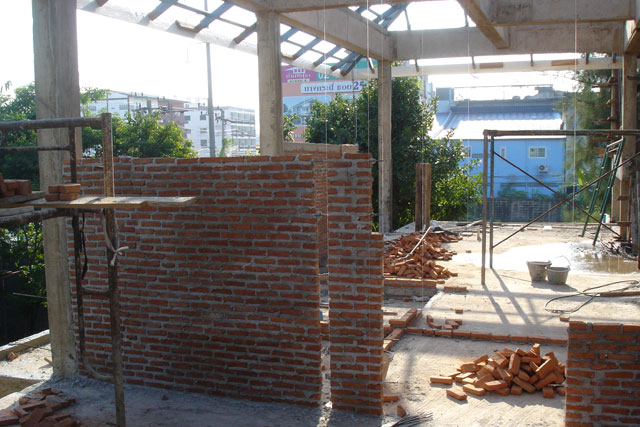

ภาพงานต่อไปคือภาพงานฉาบในส่วนที่ไม่มีหน่วยงานอื่นใช้พื้นที่ส่วนนี้ครับ
